SAP PS模块中,项目主数据结构包括项目定义、WBS元素、网络、作业四部分。
项目定义:唯一描述一个项目的编码,在项目定义里对项目相关的组织结构数据进行定义,如公司代码、利润中心、工厂等。
WBS元素:项目执行过程中的工作任务细分元素,即可以作为项目任务细分后进行计划的对象,也可以作为成本收集、统计的对象。不同的WBS元素根据层级关系构建成WBS结构。
网络:由一项或多项作业及作业间的关系构成的项目工作订单,可对项目的时间、成本等元素进行调度和归集。一个网络可以跨多个WBS元素。
作业:项目管理中的具体每项工作任务,可作为时间、成本等元素进行调度和归集的对象。一个作业只可分配给一个WBS元素。

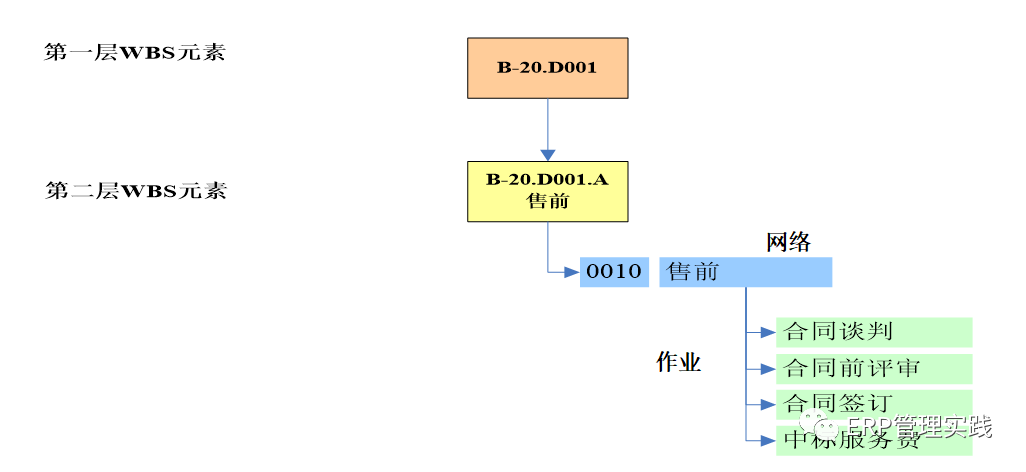

例如:订单项目售前管理结构

如何创建网络及作业活动?
菜单路径 | 后勤 -> 项目系统 -> 项目->特殊维护功能->网络 |
|---|---|
交易代码 | CN21 |

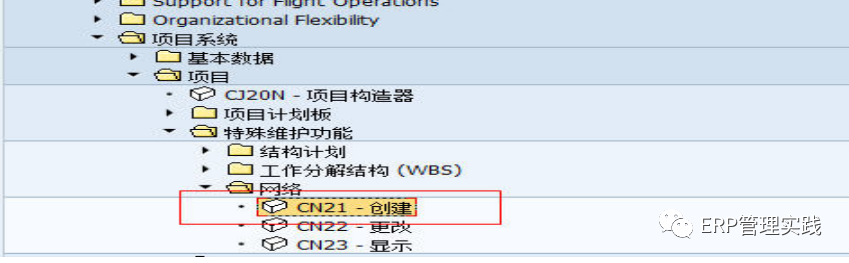

第一步:点击“CN21”或者直接在快速命令输入栏 输入“CN21”进入主记录维护界面。

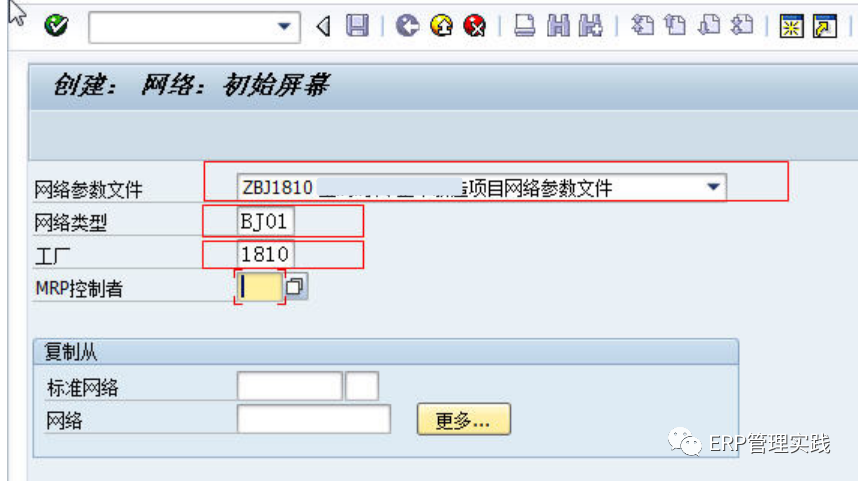

第二步:在网络参数、网络类型、工厂选对应的参数,点击回车;

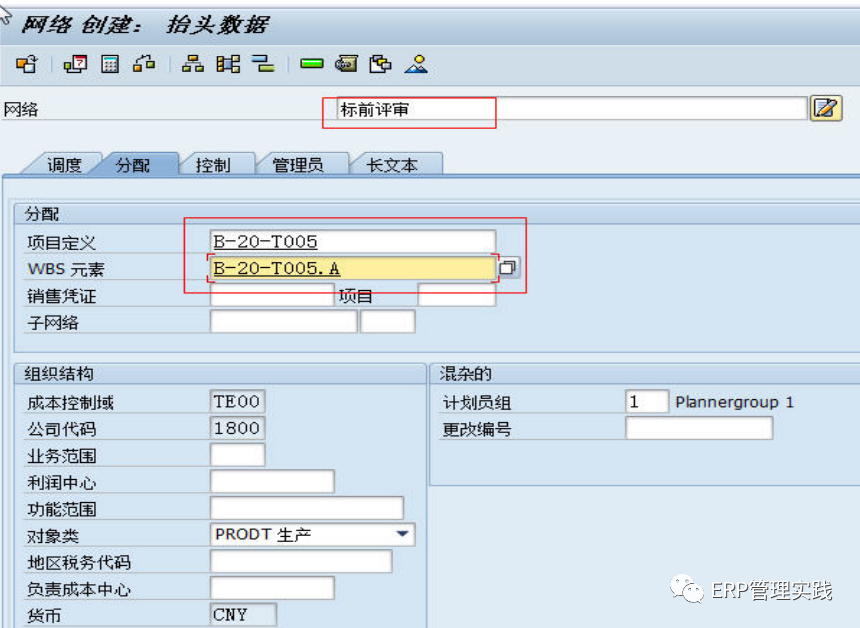

第三步:在网络名称内填写内容,在分配窗口下填写需要建立网络的项目定义及WBS元素,点击回车;

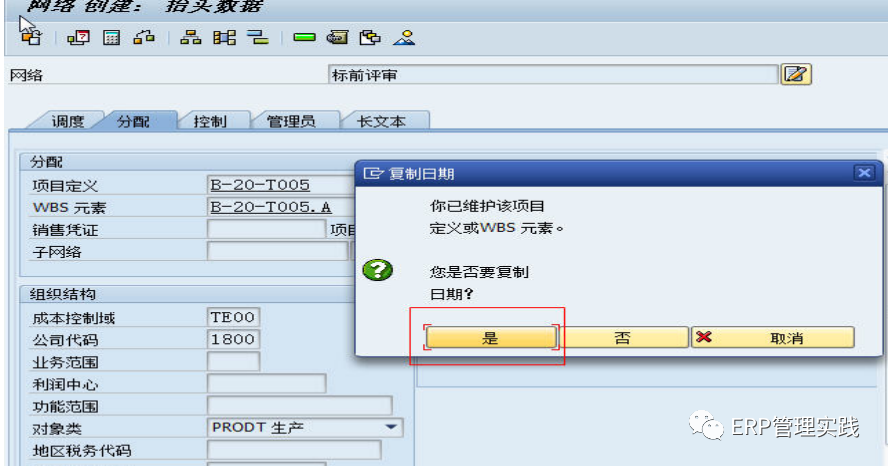

第四步:在弹出窗口内点击是;

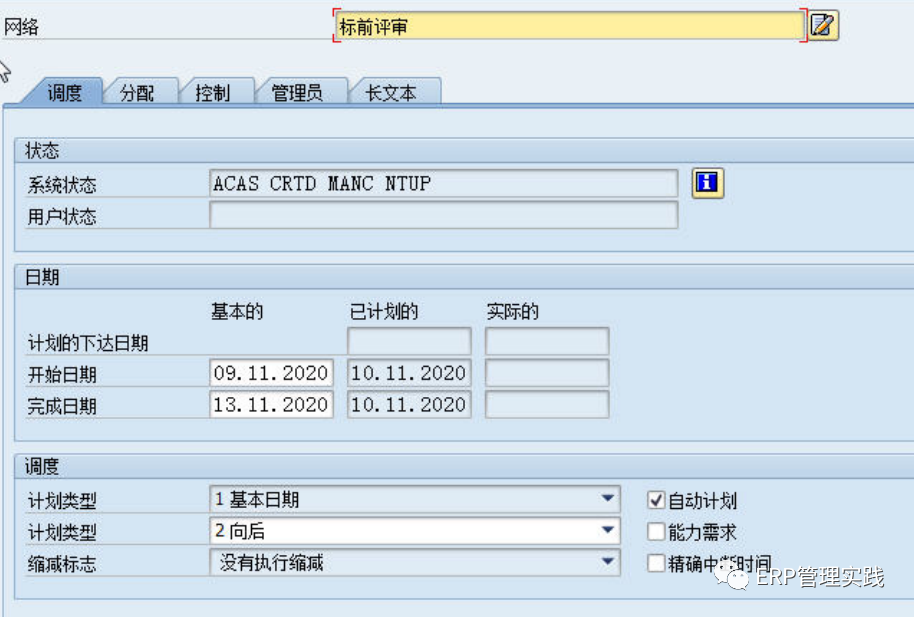

第五步:点击查看网络内的时间节点等于WBS要素是否一致;无问题点击保存

第六步:在菜单一栏点击作业一览,建立网络下活动;

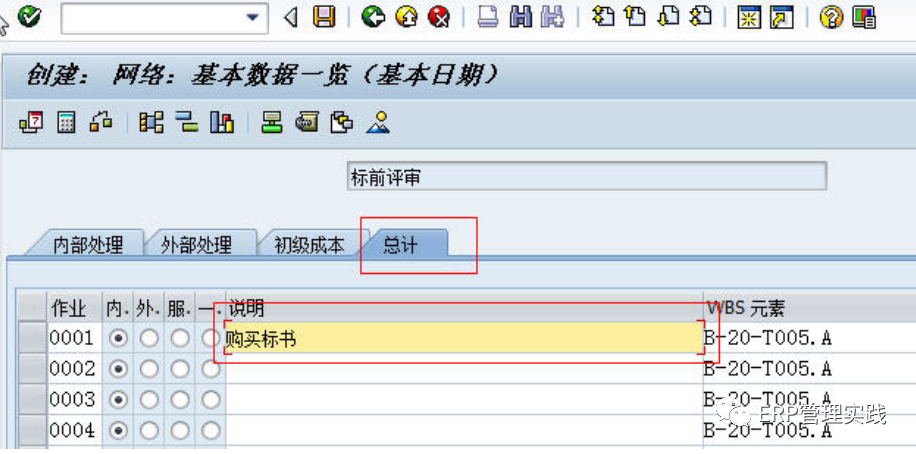

第七步:在总计下填写活动说明文字,填写后双击说明文字;

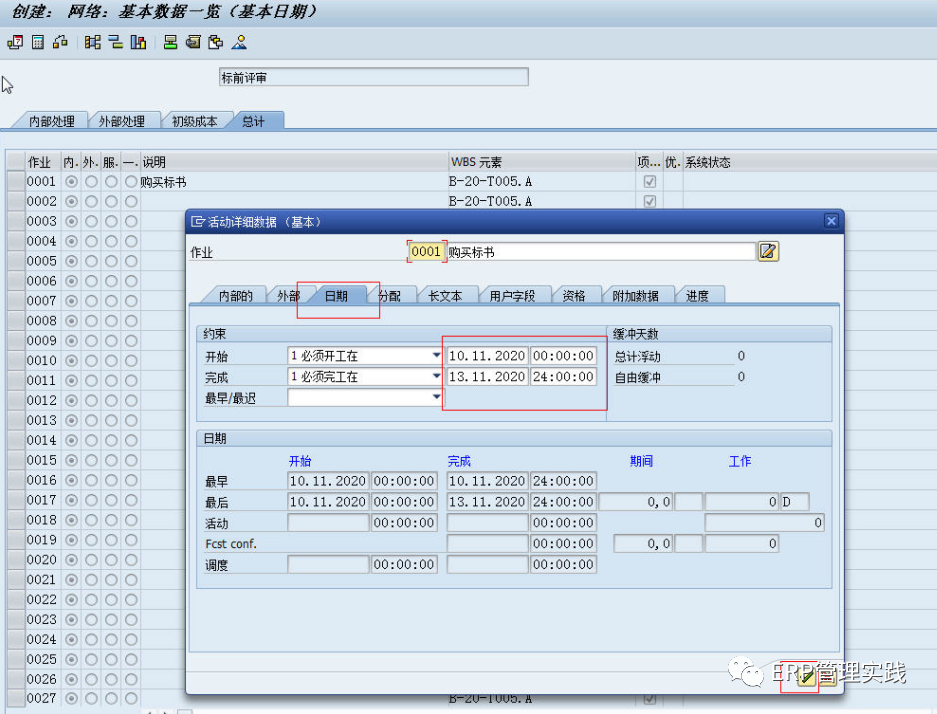

第八步:在弹框中,选取日期栏,填写完成和开始日期,选择确定,然后保存。

即完成网络及作业的创建。
