在现代供应链管理中,ERP(企业资源计划)与WMS(仓库管理系统)是支撑企业物流高效运转的两大核心支柱。前者统筹全局资源规划,后者聚焦仓储现场精细化运营,二者的深度一体化,正成为破解传统仓储痛点、构建数字化管理体系的关键路径。

今天,我们从系统核心价值、功能落地、一体化协同等维度,拆解ERP与WMS一体化方案的核心逻辑与实践价值。
1、定义与核心功能
ERP是企业资源计划(Enterprise Resource Planning)的缩写,作为覆盖企业全业务的集成化平台,其与仓储管理相关的核心功能聚焦于全局资源的统筹调度:

2、应用场景

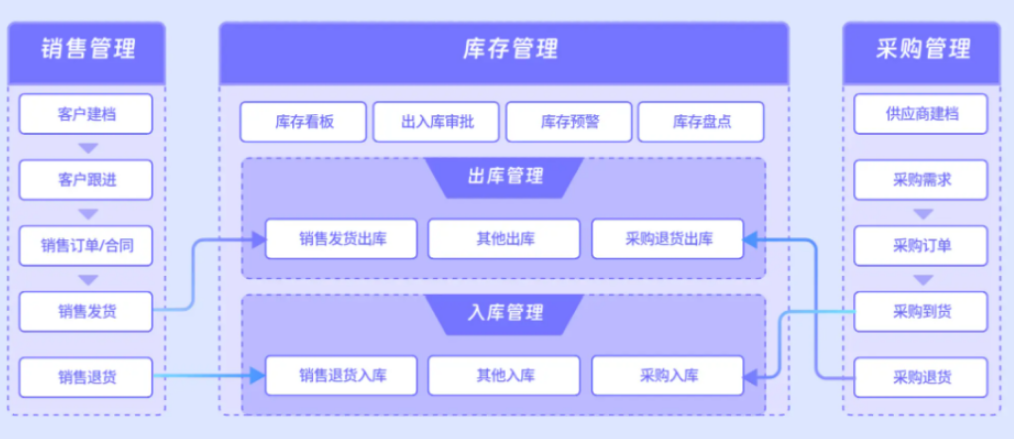

ERP是仓储管理的“战略大脑”,为仓储作业提供顶层指导:
3、特点
1、定义与核心功能
WMS是仓库管理系统(Warehouse Management System)的缩写,专注于仓储现场的精细化运营与高效执行,核心功能包括:

2、应用场景

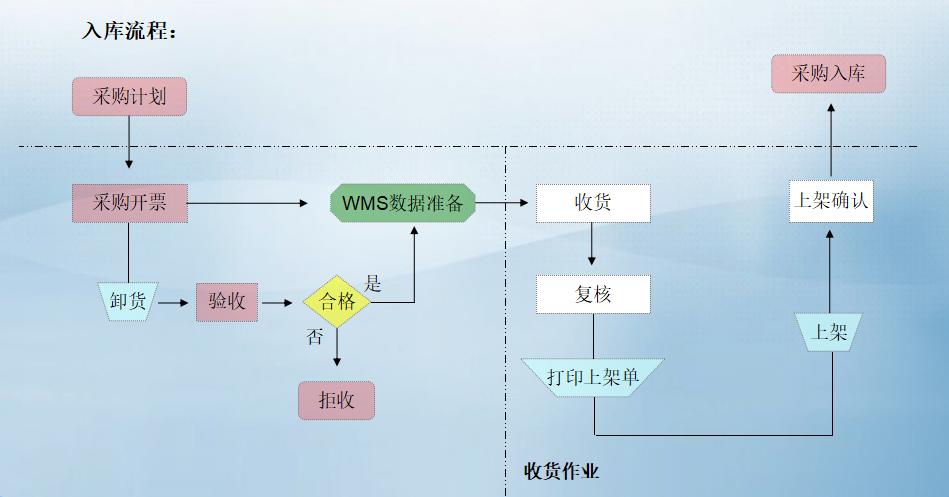

WMS是仓储作业的执行抓手,将ERP的计划转化为具体操作:
3、特点
传统仓储管理中,ERP与仓储作业脱节、数据不同步、作业依赖经验等问题突出。而ERP与WMS的一体化,通过流程衔接、数据互通,构建起“计划-执行-反馈”的完整闭环。

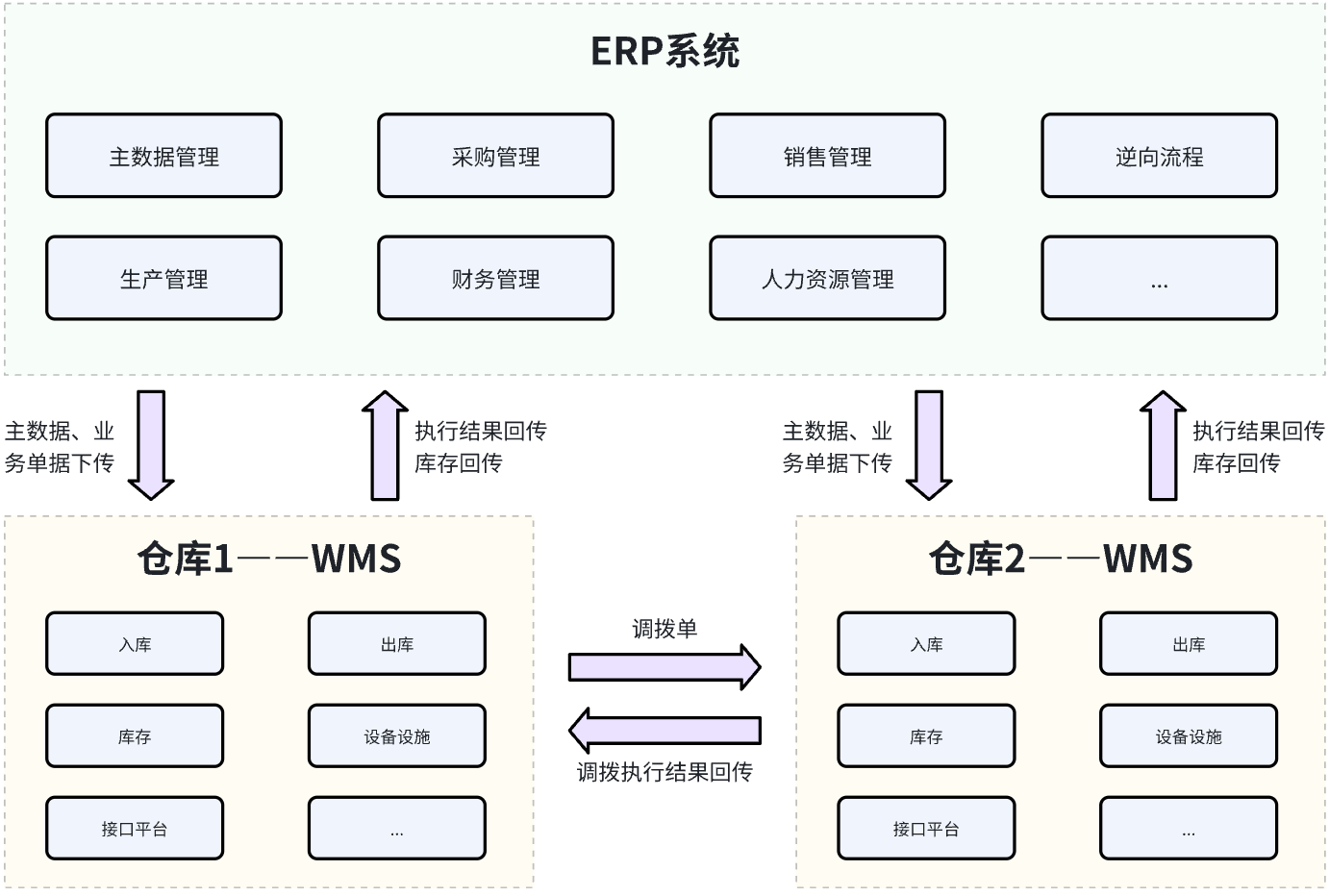

1、一体化核心逻辑
2、一体化关键优势
3、典型协同场景
1、前期规划
2、系统支撑
3、作业规范
小结:
二者的一体化,打破了信息壁垒与流程断点,让仓储管理从经验驱动转向数据驱动,从分散操作 转向协同高效。
在数字化转型浪潮下,ERP与WMS的一体化已成为企业优化供应链、降低运营成本、提升客户体验的核心抓手。通过一体化方案,企业能够实现仓储资源的最优配置、作业效率的大幅提升、运营成本的有效控制,为供应链高质量发展奠定坚实基础。
本清单覆盖前期准备、系统配置、人员培训、上线运维四大阶段,聚焦各环节关键节点与执行要点,确保一体化落地效率与效果。
周期:建议是2-4周
1、目标与范围定义
关键节点1:确定核心目标。明确一体化需解决的问题,对齐业务价值(成本控制、客户交付时效)。
关键节点2:划定实施范围。明确覆盖的库房(主仓/分仓)、业务场景(采购入库、销售出库、退货、调拨)、涉及部门(仓储部、IT部、财务部、采购部、销售部)。
2、现状调研与梳理

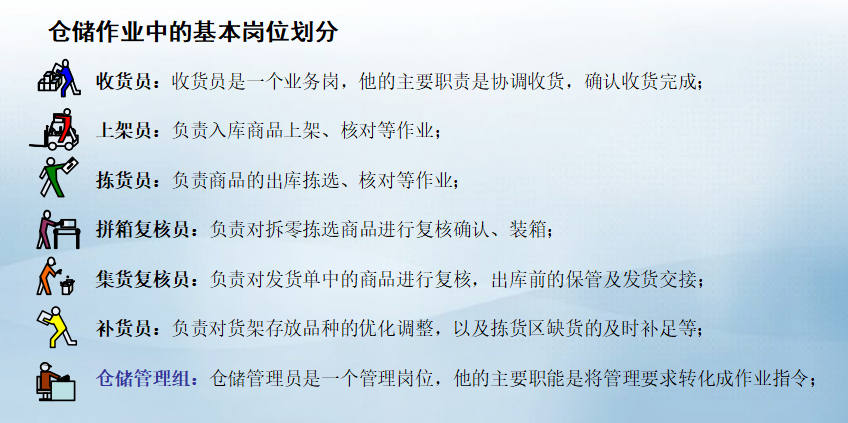

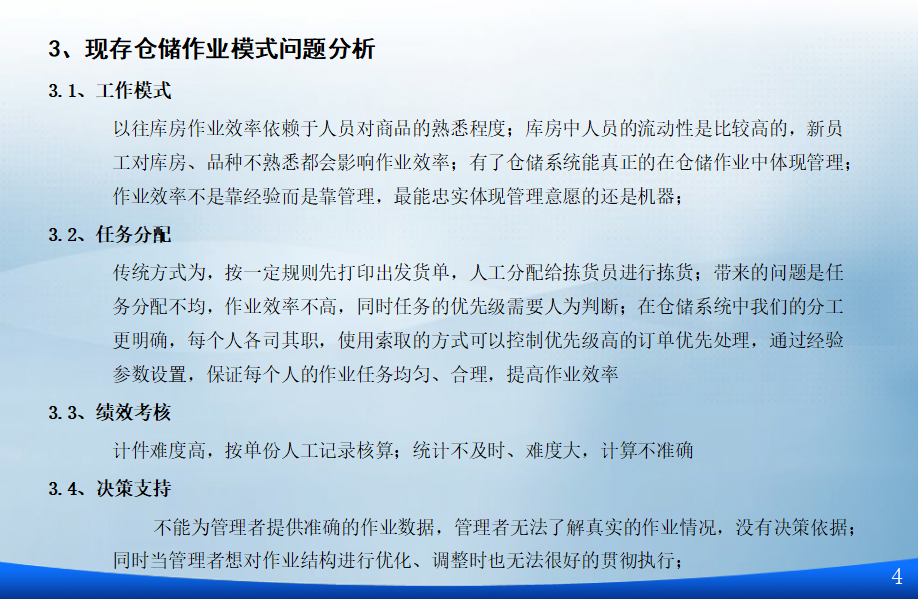

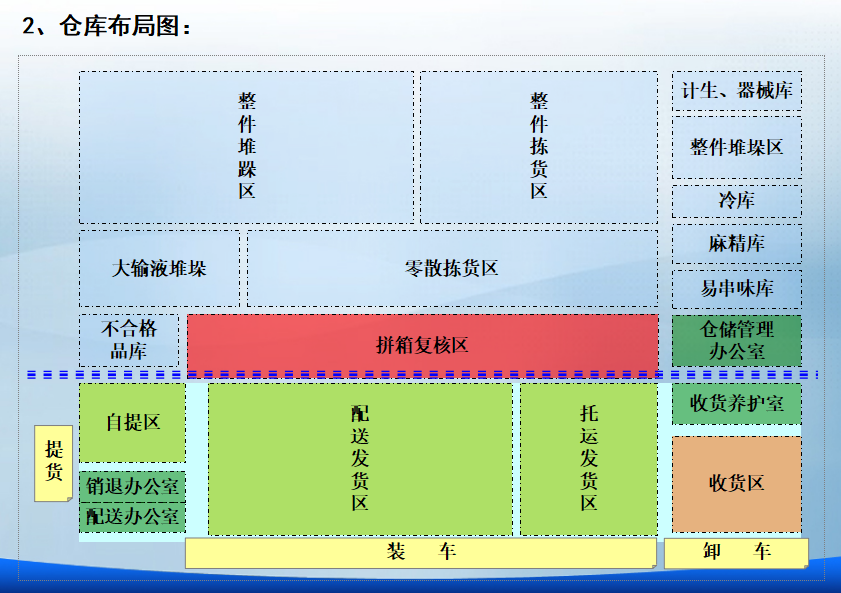

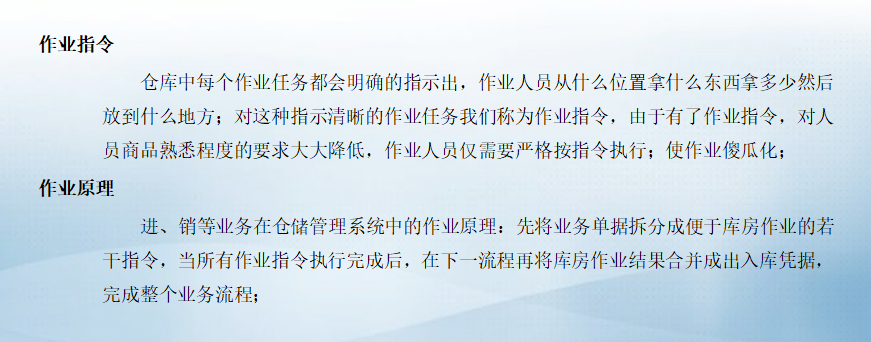

关键节点1:现有流程拆解。绘制当前仓储全流程(从入库到出库)流程图,标注痛点(是“人工分配拣货任务不均”还是“ERP与手工账不同步”,亦或是“批次管理混乱”等),具体可参考下图。

关键节点2:资源盘点。
3、方案设计与团队搭建

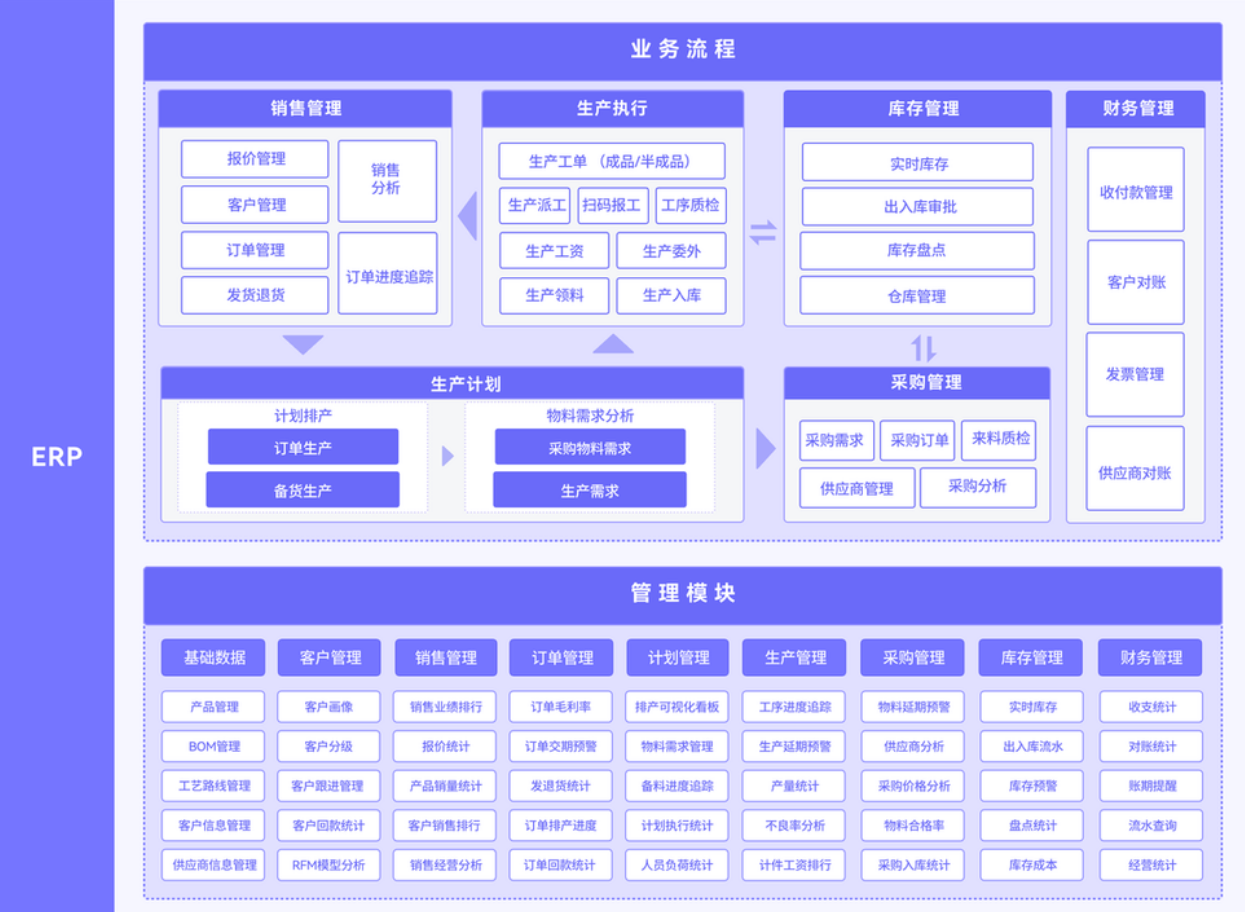

关键节点1:一体化方案输出

系统选型/适配:确认ERP与WMS是否兼容,如需开发接口,最好明确接口需求(商务账与货架账同步规则)。这种模式主要针对已采购上线的ERP和WMS。而如果是还没有系统的企业,或只有一个ERP/WMS系统的话,个人建议可以跟我们一样采用企业级低代码平台(靠谱的低代码产品有:织信、奥哲等等)去做,这样一体化管理的优势更大,后续无论是对接还是新增功能都十分方便。

关键节点2:项目团队组建。明确各方角色:项目负责人(统筹进度)、IT负责人(系统配置/接口开发)、仓储负责人(业务落地)、财务负责人(数据对账)、供应商顾问(系统支持)。
周期:建议是4-6周
1、基础数据准备与导入
关键节点1:数据标准化。按一体化方案规范数据格式:
关键节点2:数据导入与校验。分批次导入数据至ERP与WMS,重点校验:
2、系统参数与流程配置

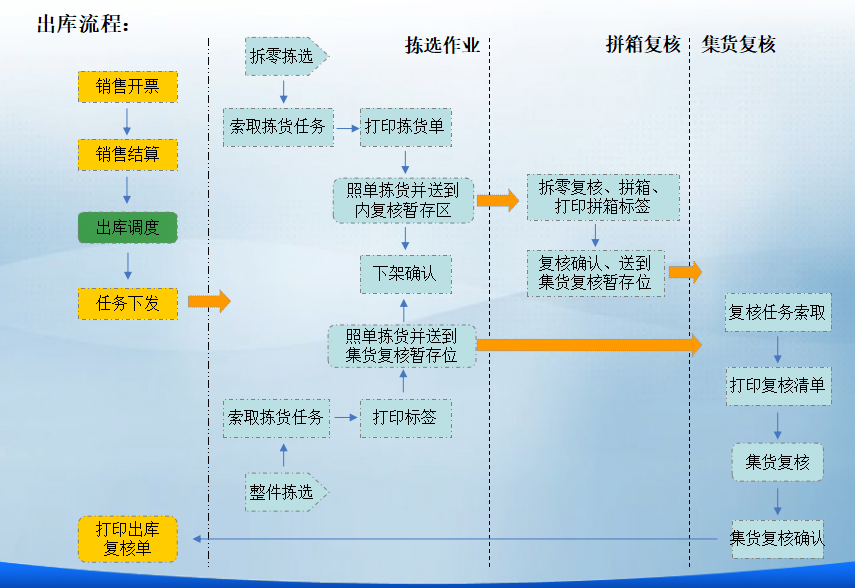

关键节点1:核心参数设置。(参考下图)

关键节点2:流程配置与链路打通。

3、设备接口适配

关键节点1:硬件对接。完成PDA、电子标签、堆垛机等设备与WMS的接口开发(参考下图),测试设备指令响应(PDA接收拣货任务、扫描商品条码确认);

关键节点2:操作测试。模拟设备全流程操作(PDA扫码验收→电子标签指引拣货→堆垛机上架),确保设备与系统协同无卡顿。
周期:建议是2-3周
1、培训方案设计

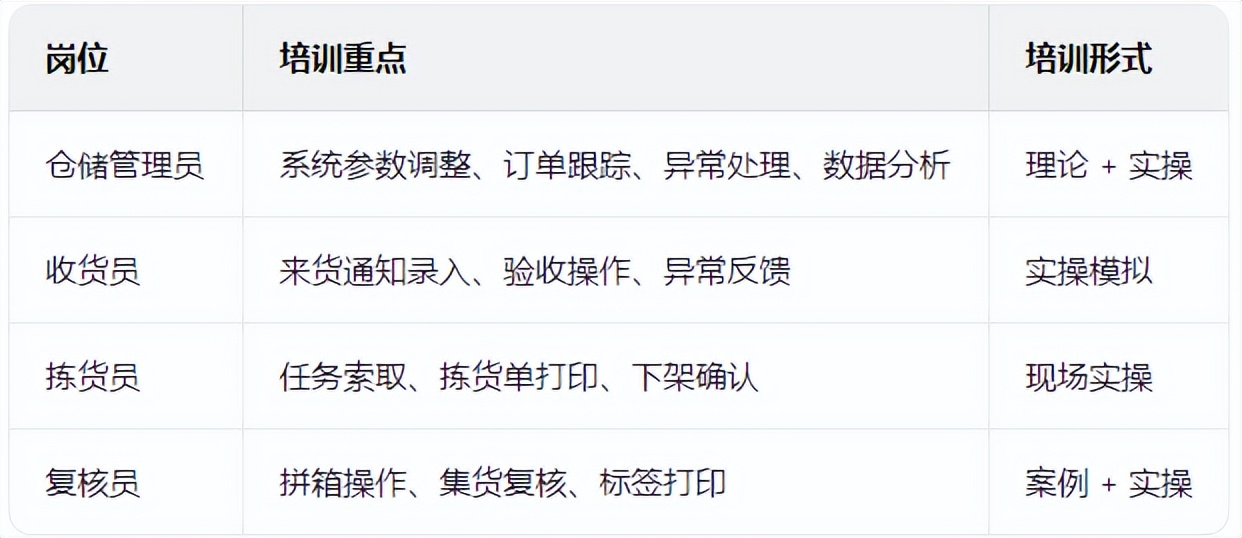

关键节点1:分层分类培训计划。按岗位设计培训内容(避免一刀切):

关键节点2:培训材料准备。制作岗位操作手册(含步骤截图、常见问题)、作业指令解读指南(如下图,作业指令明确从哪取、取多少、放哪)。

2、分层培训与实操演练
关键节点1:理论培训。讲解一体化逻辑(ERP与WMS数据同步规则)、岗位操作标准(验收时需核对批号/效期)、异常处理流程(拣货差异需上报管理员);
关键节点2:模拟实操。在测试环境搭建真实业务场景(模拟采购入库3种商品+销售出库2个订单),要求各岗位按流程操作:
3、考核与认证
关键节点1:岗位考核。分岗位设置考核标准(拣货员30分钟内完成10个品规拣货,差错率为0,管理员10分钟内解决库存同步延迟问题);
关键节点2:认证上岗。仅考核通过人员获得上线操作权限,避免因操作不熟练导致业务中断。
周期:建议是上线后的1-3个月
1、上线前终检(上线前1周)
关键节点1:数据终检。再次核对基础数据(商品、储位、期初库存),确保无遗漏/错误;
关键节点2:流程预演。选取低业务量时段(如周末)进行全流程预演(从入库到出库),验证:
关键节点3:应急预案制定。明确突发情况处理方案,并培训团队掌握。当遇到
2、分阶段上线(降低风险)
关键节点1:试点上线。优先选择业务简单、人员熟练的场景/库房(仅采购入库+主仓),上线后1-2天内安排专人现场支持,收集问题(上架单生成延迟)并快速解决;
关键节点2:全面上线。试点无重大问题后,逐步推广至全库房、全场景(加入销售出库、退货),上线初期每日召开问题复盘会,确保问题24小时内响应。
3、日常运维与监控
关键节点1:系统监控。
关键节点2:问题响应。建立分级响应机制:
关键节点3:数据备份。每日自动备份ERP与WMS数据(含商品、库存、作业记录),每周进行数据恢复测试,防止数据丢失。
4、持续优化(上线后1个月起)
关键节点1:数据分析驱动优化。定期进行统计:
关键节点2:业务适配调整。若业务变化(新增品类、业务量增长),同步更新系统配置(新增储位、调整拣货阈值),确保一体化方案贴合实际需求。
1、数据准确是基础。前期数据标准化、期初盘点精准,避免上线后账实混乱;
2、人员参与是关键。让仓储一线人员参与方案设计与培训,减少落地阻力;
3、分阶段降风险。不追求一步到位,通过试点验证再推广,降低业务中断概率;
4、持续优化是常态。结合数据与业务变化调整方案,让一体化价值长期释放。
