社区首页 >专栏 >采购计划协议如何计算收货数量和未清数量

采购计划协议如何计算收货数量和未清数量

原创
作者头像
雪地毛毛雨
修改2026-09-21 16:28:59
修改2026-09-21 16:28:59
730
举报
文章被收录于专栏:SAP 笔记SAP 笔记

问题:如果实际到货的日期或者数量与计划日期和数量不一致,系统怎么将收货的数量对应到计划行?以及如何自动计划采购计划协议的收货数量、未清数量?

ME38维护3个计划行:

计划日期和数量如下:

2026.09.20 5

2026.09.21 6

2026.09.22 7

MIGO进行收货,今天的日期是2026/09/21:

收货数量 8个

收货后,通过ME38检查:

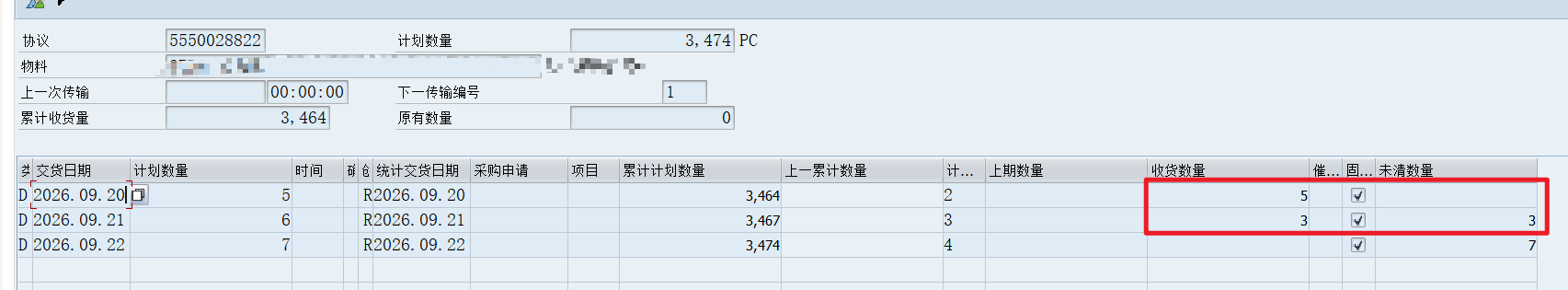

2026/09/20 计划数量5,收货数量5,未清数量0,代表已经全部收货;

2026/09/21 计划数量3,收货数量3,未清数量3,代表收货的数量8个中扣减2026/09/20的5个后,剩下的3个扣减第二行的数量6,未清数量3=6-(8-5);

结论:采购计划协议在收货的时候,系统会根据本次收货数量、计划数量,按计划日期从前往后依次自动计算每个计划行的收货数量、未清数量;
