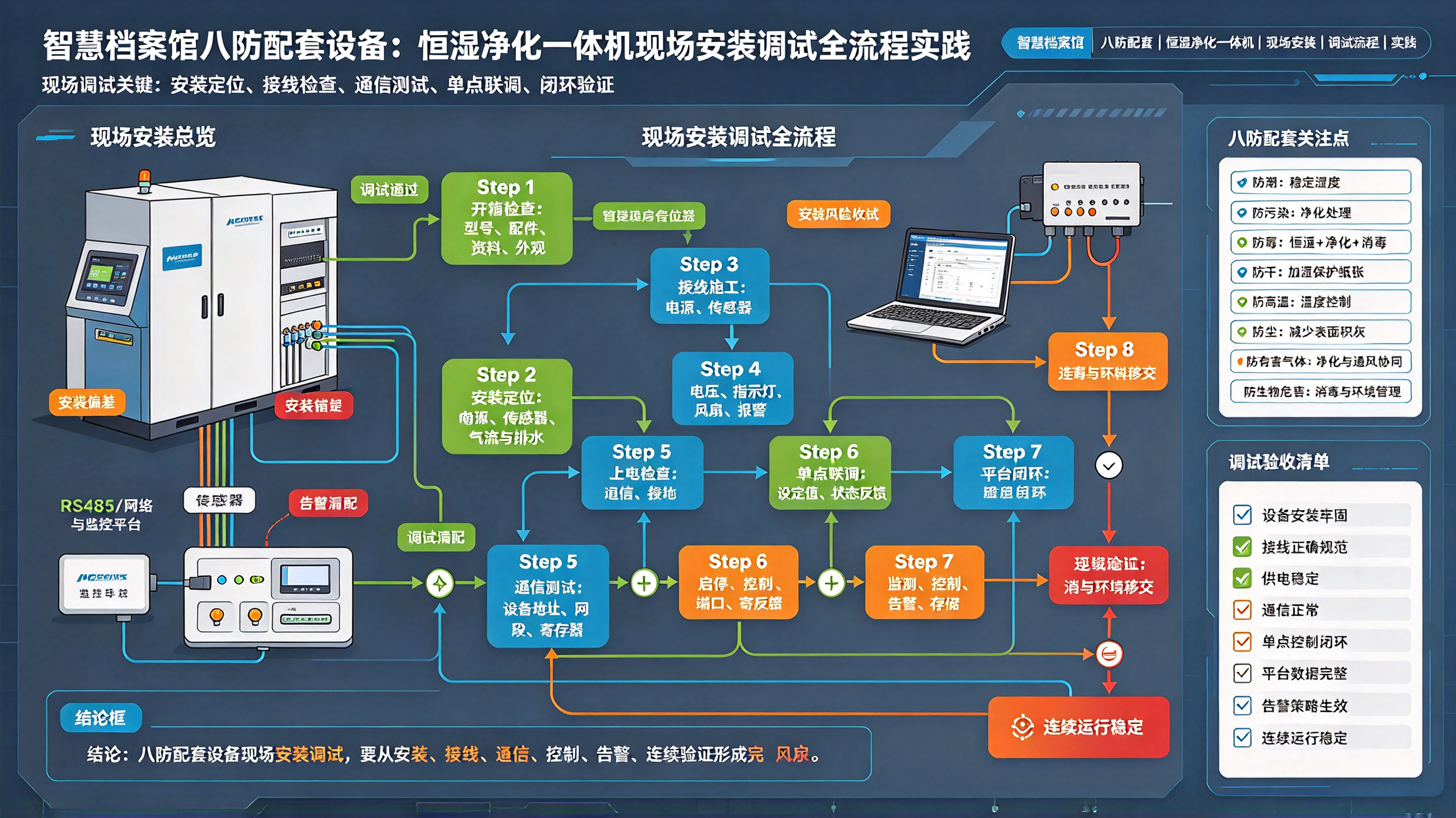

智慧档案馆八防配套设备:恒湿净化一体机现场安装调试全流程实践

物联网 · 盛世宏博 · 八防实施


一、进场前:勘测与防护(别一上来就装机)

八防里“防潮、防高温、防尘、防虫、防水、防有害气体”都和恒湿净化一体机强相关,装机前先做完四件事:

  1. 库房勘测:长/宽/层高、密集架排布、外区/内区、顶楼/地下室、门窗气密、穿墙孔、水管位置。
  2. 气候与介质:纸质/古籍/胶片/磁带分别定精度;当地梅雨季、采暖季、干燥季分开校核。
  3. 档案防护:施工前把珍贵档案移库或做防尘罩,管路切割/焊接在库外做,库内施工配灭火器和防尘隔离。
  4. 水电底数:排水地漏位置、补水源(建议纯净水/软化水,别用普通自来水)、供电相序、接地端子、PoE/RS485 总线余量。

八防项目翻车,80% 在“装机前没看建筑”,不是机器不行。


二、安装位与管路:位置错了,控制再好也救不回来

1. 设备摆放

  • 落地放置,滚轮上锁固定,离墙 ≥30cm,出风口朝库房中部或主通道,不被密集架挡回风。
  • 不贴外墙(渗湿、结露)、不贴空调直吹点、不堵消防通道。
  • 多库分区时按“体积+湿负荷”分台,不按“适用面积”瞎配。

2. 水路

  • 加湿补水:纯净水/软化水,超声波加湿禁上档案库(白粉落纸)。
  • 排水管:坡度足够、出库房外排,别在库内兜弯;冷凝水提升泵手动注水测启停。
  • 管路保温:除湿段出管不保温 → 夏天结露 → 地面水患。

3. 通讯线

  • 双绞屏蔽线,手拉手总线,首尾 120Ω 终端电阻,中段不接。
  • 屏蔽层单点接地,主控端用隔离型 RS485 转接器,防地环流。
  • A/B 极性逐台核对,地址拨码/寄存器改地址前先断电。

三、上电前检查(单机点动清单)

项

方法

合格线

供电

万用表测电压/相序

电压 ±10%,相序正确

接地

接地电阻

≤4Ω

控制板

上电看面板/指示灯

无故障码,通讯灯闪

风机

点动

转向对、无异响、电流正常

压缩机

点动

吸排气压力正常,无液击

加湿

开阀补水

水位上升、无漏水

再热/电加热

逐级投入

电流平稳

冷凝水泵

手动注水

启停正常、排水畅

UV/等离子

点动

无人/门闭才允许测,臭氧型用检测仪

点动时把启动电流、稳态电流、动作延时记下来,后面联调用得着。


四、RS485 / Modbus 对接:先通总线,再谈平台

1. 单台直连测试

USB 隔离转 RS485 → 改波特率/地址/校验(9600/8N1 起步) → 用 Modbus 工具读温度/湿度/状态字。

2. 点表四项必核

  • 地址基:40001 是文档号,协议地址是 0
  • 类型:INT16 / UINT16 / UINT32 / IEEE754
  • 缩放:×0.1、×0.01、原值
  • 字节序/字序:AB CD、CD AB、跨寄存器 32 位怎么拼

3. 功能码陷阱

  • 只支持 03 不支持 06 → 写单寄存器要走 0x10
  • 启停可能是线圈 05,也可能是保持寄存器位域
  • 网关里按机型建 profile,平台别裸发指令

4. 全总线挂载

从机轮询 → 每台稳定回帧 → CRC 错误率统计 → 某台 3 次无响应标 offline,不拖垮整条总线。


五、平台点表与联动参数写入

八防平台里一体机不是“一个设备”,是五类点:

  • 环境量:温度/湿度/PM2.5/TVOC/臭氧(只读)
  • 恒湿量:目标湿度/目标温度/死区/加湿输出/除湿输出/再热使能
  • 净化量:风机档/净化使能/滤网剩余
  • 消毒量:消毒模式/时段/门禁互锁/有人禁开
  • 运维量:故障字/累计时长/通讯新鲜度

写入策略:

代码语言:javascript
复制
1. 读 local_remote_mode = 1(远程)
2. 读 safety_interlock(门开/有人/消防 → 禁强消毒)
3. 写 target_rh=550(55.0%RH)
4. 写 湿控死区=50(5.0%RH)
5. 写 run_mode=5(自动)
6. 写 purify_enable=1
7. 回读 40001/40009/40018 确认
8. 记审计:谁、何时、原值、新值、回读结果

六、闭环调试:从“能转”到“稳得住”

调试目标就两句:闭环跟得上,稳态不抖。

  1. 先校验传感器:便携温湿度计与平台多点比对,误差超 ±0.3℃ / ±3%RH 先校准,不校就调机必偏。
  2. 小步试调:先让湿度从 58% 拉到 55%,看恢复时间和过冲,再收紧死区。
  3. 加湿/除湿互锁:除湿运行时加湿输出强制 0,切换加 30s 保护。
  4. 再热验证:除湿后送风别把湿度干到 38%,开再热拉回目标带。
  5. 净化自适应:PM2.5/TVOC 达标后降风机档,不一直满负荷。
  6. 消毒互锁:门禁开/有人/烟感 → UV 臭氧全禁,只留等离子低功率净化。

人为注入工况做压力测试:

  • 开门扰动
  • 断水(加湿阀开但无水)
  • 断电恢复(看本地自治+数据补传)
  • 单点传感器失效(用同库均值兜底)
  • 梅雨季模拟高湿 / 采暖季模拟低湿

七、试运行与验收:用曲线说话

标准动作:

代码语言:javascript
复制
单机点动 → 通讯对接 → 联动调试 → 72h 连续带负荷 → 季节工况补测 → 验收

验收看什么:

  • 72h 温湿曲线是否落在 14~24℃ / 45~60%RH
  • 昼夜极差:ΔT≤2℃、ΔRH≤5%
  • 平台值、本地屏、便携表三者一致
  • 告警响应 ≤30s,短信/弹窗/工单闭环
  • 断网时一体机本地跑、恢复后无数据空洞
  • 排水无渗漏、滤网压差正常、臭氧浓度不越限
  • 交付物:点表、布线图、IP/地址表、校准记录、联动规则、培训记录、调试报告

东南沿海至少覆盖梅雨季,北方至少覆盖采暖季;交付当月正常 ≠ 换季不翻车。


八、交付后运维节奏

  • 每月:滤网/风口清洁、排水管检查、设备外观、通讯掉线统计
  • 每季度:温湿度传感器校准、消防/门禁/水浸联动复测
  • 每半年:滤网压差、臭氧/UV 剂量、压缩机电流比对
  • 每年:年度保养、数据备份、联动策略复盘、备用机接管演练

九、八防视角下的最常见坑

  1. 装机贴外墙/被密集架挡风 → 库内一边霉一边干
  2. 普通自来水管直接接加湿 → 水垢白粉落卷宗
  3. RS485 中段接终端电阻、屏蔽层两端接地 → 通讯时好时坏
  4. 平台写 run_mode 不回读 → 本地锁键还以为开机了
  5. 湿度 59↔61 无死区 → 压缩机一天启停几十次
  6. 白天开 UV/臭氧 → 人和纸质载体一起被杀
  7. 只跑 24h 就验收 → 梅雨季一来排水管反水
  8. 传感器只有一个 → 工业探头也有年漂移,没备份比对

十、收口

智慧档案馆八防里,恒湿净化一体机不是“买来通电”的设备,而是防潮/防高温/防尘/防有害气体/防虫防霉的执行终端。

现场全流程就一条线:

勘测防护 → 位/水/电/线到位 → 单机点动 → RS485 点表核对 → 平台回读写入 → 滞回死区联调 → 故障注入 → 72h 带负荷 → 换季补测 → 审计交付。

机器稳不稳,不看宣传册,看梅雨季那根湿度曲线尾段平不平。


关键词:智慧档案馆,八防,恒湿净化一体机,现场安装,RS485对接,点表校准,滞回死区,消毒互锁,72小时试运行,换季验证

标签:#智慧档案馆 #八防 #恒湿净化一体机 #现场安装 #RS485 #ModbusRTU #联动调试 #消毒互锁 #72小时试运行 #档案库房

原创声明:本文系作者授权腾讯云开发者社区发表,未经许可,不得转载。

如有侵权,请联系 cloudcommunity@tencent.com 删除。

目录
  • 智慧档案馆八防配套设备:恒湿净化一体机现场安装调试全流程实践
    • 一、进场前:勘测与防护(别一上来就装机)
    • 二、安装位与管路:位置错了,控制再好也救不回来
      • 1. 设备摆放
      • 2. 水路
      • 3. 通讯线
    • 三、上电前检查(单机点动清单)
    • 四、RS485 / Modbus 对接:先通总线,再谈平台
      • 1. 单台直连测试
      • 2. 点表四项必核
      • 3. 功能码陷阱
      • 4. 全总线挂载
    • 五、平台点表与联动参数写入
    • 六、闭环调试:从“能转”到“稳得住”
    • 七、试运行与验收:用曲线说话
    • 八、交付后运维节奏
    • 九、八防视角下的最常见坑
    • 十、收口
