机房温湿度监控项目全流程避坑:布线、点位、网络、调试复盘

摘要:机房温湿度监控属于机房动环基础刚需工程,项目门槛低、落地细节多,大量现场故障并非设备硬件问题,而是勘测疏漏、点位盲区、布线不规范、网络配置失误、IP规划混乱、调试漏项导致的系统性遗留问题。多数项目交付后普遍存在数据抖动、虚假告警、局部监测盲区、设备间歇性离线、后期运维扩容困难等顽疾。本文基于大批量机房落地项目复盘,围绕现场勘测、点位部署、网线施工、交换机配置、IP规划、设备调试六大高频踩坑环节,逐一拆解问题根源、现场症状、纠错方案,最终形成批量项目标准化交付体系,实现机房监控一次施工、零隐患交付、长期稳定运行。

关键词:机房监控;温湿度监测;施工避坑;布线规范;网络配置;IP规划;调试复盘;标准化交付

一、前言

机房温湿度监控是保障服务器、UPS、蓄电池、精密配电设备安全运行的基础手段,核心价值在于精准捕捉设备积热、环境凝露、冷热失衡等隐性隐患。目前行业设备同质化严重,多数项目质量差距不在于设备本身,而在于工程落地精细化程度。从前期勘测到最终交付,每一个环节的细节疏漏,都会转化为后期运维故障。本文以全流程视角梳理项目实施所有高频坑点,建立标准化避坑体系,为批量机房监控项目落地提供统一施工、调试、验收依据。

二、现场勘测常见误区与精准勘测规范

现场勘测是项目质量的源头,经验化勘测、目测估测、漏项勘测,会造成后期无法整改的结构性缺陷。

2.1 均匀布点误区,忽略机房冷热分区差异

多数施工人员采用平均布点模式,仅覆盖机房过道空旷区域,忽略机房热通道、机柜背部散热区、UPS设备区、电池室等高风险区域。机房真实高温隐患集中在设备散热侧,空旷过道温度常年偏低,平均布点会导致设备积热盲区全覆盖、有效监测区域严重缺失,出现“平台数据正常,现场设备高温”的脱节问题。

标准化勘测原则:采用“重点加密+全域覆盖”分区勘测,冷通道做基础覆盖,热通道、机柜尾部、UPS及电池区域做加密布点,贴合设备真实运行环境。

2.2 忽略强弱电耦合干扰勘测

勘测阶段未梳理强电桥架、母线槽、动力线缆走向,导致监控网线与强电长距离平行同槽敷设,电磁耦合干扰持续存在,引发温湿度数据高频抖动、随机跳变、瞬时离线,常规调试无法根治。

纠错规范:勘测全程标记强电线路、大功率设备位置,弱电监控线缆与强电保持30cm以上安全间距,交叉位置采用垂直交叉敷设,杜绝平行长距离走线。

2.3 未核验POE供电与端口资源

前期未核查交换机总功率、剩余POE功率、空闲端口数量,施工后出现POE功率过载、端口被业务占用、设备供电不足、间歇性重启掉线等返工问题。

勘测必核项:交换机型号、单端口POE功率、整机剩余功率、现有VLAN规划、空闲端口数量,提前预判是否新增交换机或扩容端口,规避供电与网络资源不足问题。

2.4 忽略气流与热源干扰勘测

未标记空调出风口、新风风口、机柜热源点位,传感器安装后被冷风直吹或贴近热源,采集数据仅为局部瞬时工况,无法代表机房整体稳态环境,引发大量虚假超限告警。

三、点位布置盲区与标准化布点落地规范

点位布置直接决定监测有效性,不合理点位会导致“装了监测、没了效果”,是项目最隐蔽的质量漏洞。

3.1 高频点位盲区汇总

一是只监测机房中层区域,忽略吊顶夹层、地板下走线区域的潮湿盲区;二是仅覆盖冷通道,完全缺失机柜背部热通道积热监测;三是UPS、电池组独立密闭区域未单独布点,高湿高温隐患无法监测;四是传感器安装高度不合理,过高脱离设备温层、过低受地面潮气影响;五是机房边角死角、气流滞缓区域未加密,形成常态化积热盲区。

3.2 标准化布点硬性标准

安装高度:统一1.5m-2.0m,匹配机房设备运行温层,规避地面潮气与顶部气流干扰。

区域覆盖规则:常规机房50-80㎡基础布点,高密度机柜区域20-40㎡加密布点;机柜冷热通道成对布点,实现温差对比监测。

特殊区域必布点:UPS室、蓄电池室、精密空调进出风区域、机柜密集热区强制单独部署点位。

避坑准则:严禁安装在空调直吹口、光源热源、金属发热面、门窗气流扰动区域,保证数据具备区域代表性。

四、网线选型、屏蔽与布线施工高频错误整改

布线是数据稳定的核心基础,90%的数据抖动、丢包、间歇性离线问题,均源于线材选型与施工不规范。

4.1 网线选型误区

大量现场采用普通超五类非屏蔽网线、铜包铝劣质网线,机房强电磁密集环境下,抗干扰能力极差,长期运行出现误码率升高、数据抖动、传输不稳定。

标准选型:机房统一采用超五类/六类屏蔽无氧铜网线,适配POE供电、长距离传输、强电磁干扰工况,网线敷设长度严格控制在100米以内,符合以太网传输规范。

4.2 屏蔽层施工致命错误

行业高频踩坑:屏蔽网线两端同时接地或全程悬空不接地。两端接地会形成电位差环流干扰,悬空接地无法泄放静电杂波,不仅起不到屏蔽作用,反而加剧数据干扰。

唯一正确做法:屏蔽层单端可靠接地,另一端悬空,既实现静电泄放、电磁屏蔽,又杜绝环流干扰,最大化抗干扰效果。

4.3 布线结构与标识漏洞

错误采用手拉手串联布线,单节点故障会引发批量设备离线;线缆扭曲挤压、水晶头压制不标准、无点位标识,导致后期运维无法溯源、故障排查困难。

标准化施工:全程星型独立布线,一设备一线直达交换机;线缆沿桥架规范敷设、穿管防护,两端标注机房、点位、端口信息,形成完整布线台账。

五、交换机配置高频坑点与网络优化方案

POE交换机默认配置不适配监控设备长期运行需求,配置疏漏是批量离线、数据卡顿、丢包的核心网络诱因。

5.1 POE功率过载与端口保护未配置

未核算整机POE负载,设备满配接入后触发交换机功率保护,整机重启、端口断电,导致批量传感器离线;未开启单端口限流,个别设备短路故障影响整台交换机运行。

优化配置:提前核算设备功耗,预留30%以上功率余量;开启POE智能供电、单端口限流、过载保护,杜绝功率雪崩问题。

5.2 无独立VLAN隔离,业务流量干扰

监控设备与机房业务服务器、办公网络共用同一广播域,业务流量冲击、广播风暴频发,造成监控设备卡顿、心跳超时、假性离线。

标准配置:动环监控网络独立划分VLAN,与业务网络物理隔离、网段独立,彻底规避业务流量干扰与广播风暴影响。

5.3 端口参数默认不优化

交换机端口默认自动协商、未开启风暴抑制、未优化流控参数,网络抖动场景下丢包、重传频繁,数据传输稳定性差。

端口固化优化:固定端口百兆/千兆速率与双工模式,关闭自动协商;开启广播风暴抑制、端口保活机制,优化TCP超时与重传参数,适配监控设备长连接工况。

六、IP规划混乱问题与规整化落地标准

IP规划混乱是批量项目后期运维最大隐患,随意配置、无台账、无分段规划,极易出现IP冲突、设备漂移、扩容受阻、故障无法定位等问题。

6.1 典型IP规划乱象

设备IP随机配置,无区域、无点位规律;新老设备网段混杂,跨网段路由异常;采用DHCP动态获取IP,设备重启后IP漂移、台账失效;未预留扩容IP段,新增设备必冲突返工;IP与交换机端口、点位未绑定,故障排查效率极低。

6.2 标准化IP规划体系

统一采用静态固定IP,禁用DHCP动态获取模式;按“机房编号-区域-点位序号”分段规划网段,统一网关、统一子网掩码;建立《IP地址-设备编号-安装点位-交换机端口》四维绑定台账,100%一一对应;预留20%以上空余IP地址,满足后期点位扩容、设备替换、升级改造需求,实现全网IP规整可控、可查可溯。

七、调试校准高频遗漏点与闭环调试规范

调试阶段重连通、轻精度、轻容错、轻告警,是项目带病交付的核心原因,诸多隐性问题仅能通过标准化调试暴露整改。

7.1 现场精度校准遗漏

批量设备仅通电联网即交付,未做现场比对校准,设备出厂温漂导致同区域多台设备数据偏差大、数值不一致,数据可信度低。

标准调试:采用高精度标准温湿度比对仪,逐点现场校准温度、湿度偏移量,统一全网设备采集精度,保证同区域数据一致性。

7.2 抗干扰与滤波参数未适配

沿用设备默认参数,未针对机房强电磁环境开启多级滤波、异常值剔除、稳态防抖,导致数据毛刺多、临界区间频繁误报。

优化调试:现场适配机房干扰强度,开启复合滤波、时序校验、稳态时长判定、告警回差机制,彻底消除电磁干扰与假性波动误报。

7.3 网络容错功能调试缺失

未调试应用层心跳、指数重连、断线缓存、批量补录功能,网络小幅抖动即出现数据空洞、时序断层,无法实现数据零丢失。

闭环调试:统一配置心跳保活、退避重连、离线存储、联网补录参数,模拟断网闪断测试,验证数据留存与补全功能正常生效。

7.4 告警逻辑无闭环测试

仅查看实时数据在线状态,未做超限模拟测试,存在告警失效、联动不触发、重复告警等隐性问题。

必测项:逐点模拟温湿度超限、离线异常,验证平台弹窗、推送、短信告警及联动策略全部正常闭环,同时开启告警收敛,杜绝刷屏式无效告警。

7.5 无长期稳定性拷机测试

调试完成立即交付,72小时长期拷机缺失,隐性丢包、间歇性离线、时序错乱问题无法暴露,交付后故障频发。

交付硬性标准:项目完工后连续72小时稳定性运行测试,统计设备在线率、数据完整率、丢包率,在线率≥99.9%、无数据空洞、无异常告警方可验收交付。

八、批量机房项目标准化交付总结

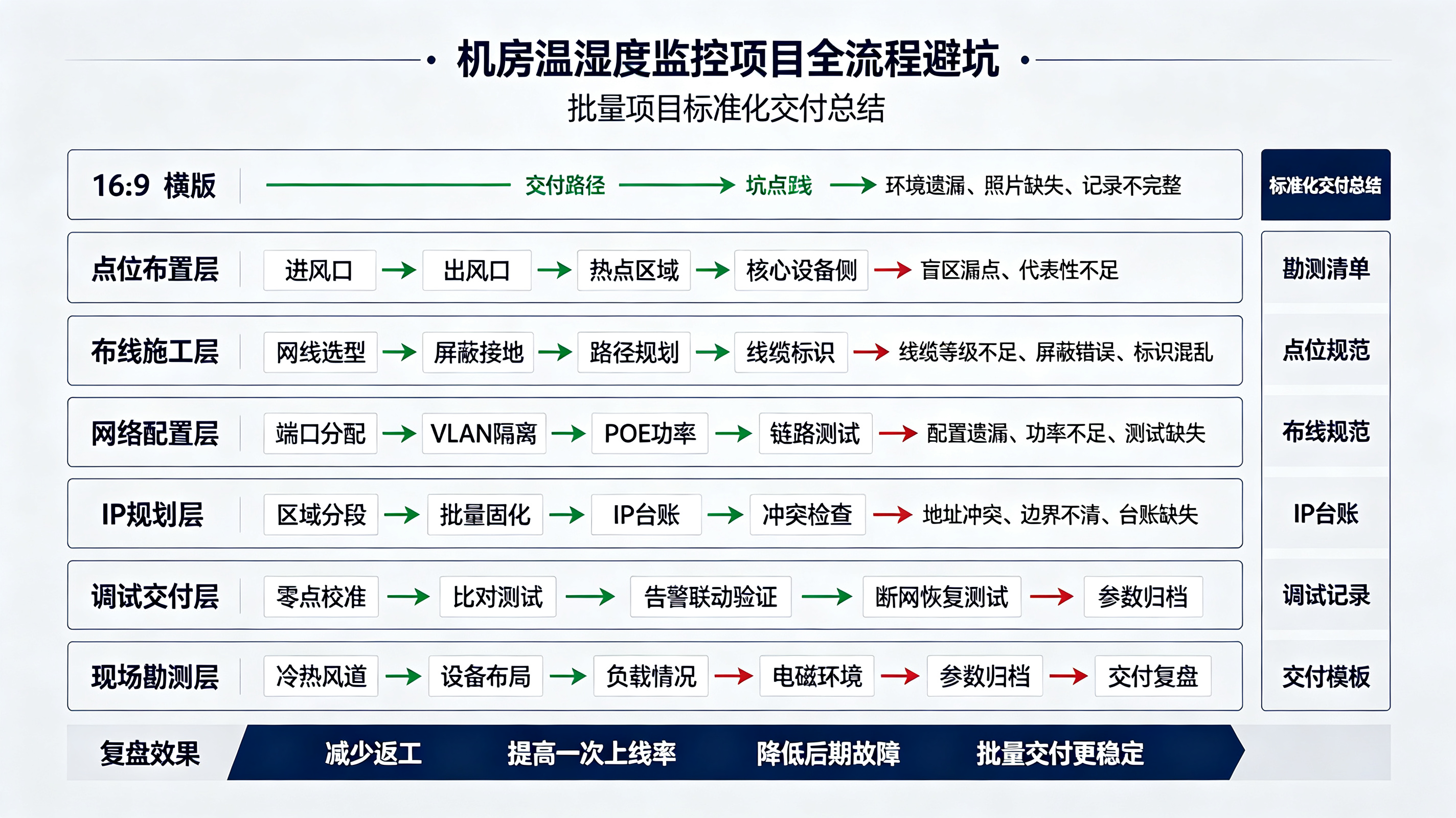

结合全流程踩坑复盘,形成批量机房监控项目七步标准化交付体系,覆盖从勘测到交付全流程,可直接用于团队施工、验收、运维标准化管控。

第一步:精细化分区勘测。排查强弱电干扰、气流热源、网络供电资源,完成点位预布图与风险评估,规避源头设计漏洞。

第二步:科学化点位部署。冷热分区加密、特殊区域全覆盖,规避干扰点位,杜绝监测盲区,保证数据真实有效。

第三步:规范化屏蔽布线。采用六类屏蔽无氧铜网线,强弱电隔离、单端接地、星型独立布线,全程标识归档,杜绝传输干扰。

第四步:专业化网络优化。独立监控VLAN、POE功率预留、端口参数固化、风暴抑制开启,保障网络长期稳定。

第五步:规整化IP台账管理。分段静态IP规划、四维绑定台账、预留扩容网段,实现全网设备可查、可管、可扩。

第六步:全维度闭环调试。精度校准、滤波适配、网络容错、告警测试逐项落地,消除隐性故障隐患。

第七步:标准化拷机交付。72小时稳定性测试、数据完整性核验、资料完整归档,实现零隐患交付。

九、总结

机房温湿度监控项目的品质差距,不在于硬件设备,而在于全流程工程精细化管控。勘测误区造成设计缺陷、点位盲区造成监测失效、布线不规范造成数据干扰、网络配置疏漏造成设备离线、IP混乱造成运维失控、调试漏项造成带病交付。通过本文全流程避坑体系与标准化交付规范,可彻底解决机房监控项目各类常见与隐性故障,大幅提升项目交付质量、降低售后运维成本,实现无人值守机房环境监控长期精准、稳定、可靠运行。

十、落地支持

如需配套施工避坑检查表、现场调试清单、IP规划模板、72小时拷机验收表,可直接生成可打印版本,用于批量项目落地验收与资料归档。

原创声明:本文系作者授权腾讯云开发者社区发表,未经许可,不得转载。

如有侵权,请联系 cloudcommunity@tencent.com 删除。

目录
  • 一、前言
  • 二、现场勘测常见误区与精准勘测规范
    • 2.1 均匀布点误区,忽略机房冷热分区差异
    • 2.2 忽略强弱电耦合干扰勘测
    • 2.3 未核验POE供电与端口资源
    • 2.4 忽略气流与热源干扰勘测
  • 三、点位布置盲区与标准化布点落地规范
    • 3.1 高频点位盲区汇总
    • 3.2 标准化布点硬性标准
  • 四、网线选型、屏蔽与布线施工高频错误整改
    • 4.1 网线选型误区
    • 4.2 屏蔽层施工致命错误
    • 4.3 布线结构与标识漏洞
  • 五、交换机配置高频坑点与网络优化方案
    • 5.1 POE功率过载与端口保护未配置
    • 5.2 无独立VLAN隔离,业务流量干扰
    • 5.3 端口参数默认不优化
  • 六、IP规划混乱问题与规整化落地标准
    • 6.1 典型IP规划乱象
    • 6.2 标准化IP规划体系
  • 七、调试校准高频遗漏点与闭环调试规范
    • 7.1 现场精度校准遗漏
    • 7.2 抗干扰与滤波参数未适配
    • 7.3 网络容错功能调试缺失
    • 7.4 告警逻辑无闭环测试
    • 7.5 无长期稳定性拷机测试
  • 八、批量机房项目标准化交付总结
  • 九、总结
  • 十、落地支持
