定制开发项目的纠纷,大多不在「代码写得好不好」,而在验收与交接没有工程标准:源码能不能在第三方环境跑起来、功能怎么逐条核对、交付时移交哪些东西。这三个环节做成可执行的清单,签约双方的预期就对齐了大半。这篇按源码验收、功能核对、交接标准三段拆实现要点。
源码交付的核心验收标准只有一条:一台没碰过这个项目的机器,凭仓库和文档能把系统跑起来。设计要点:

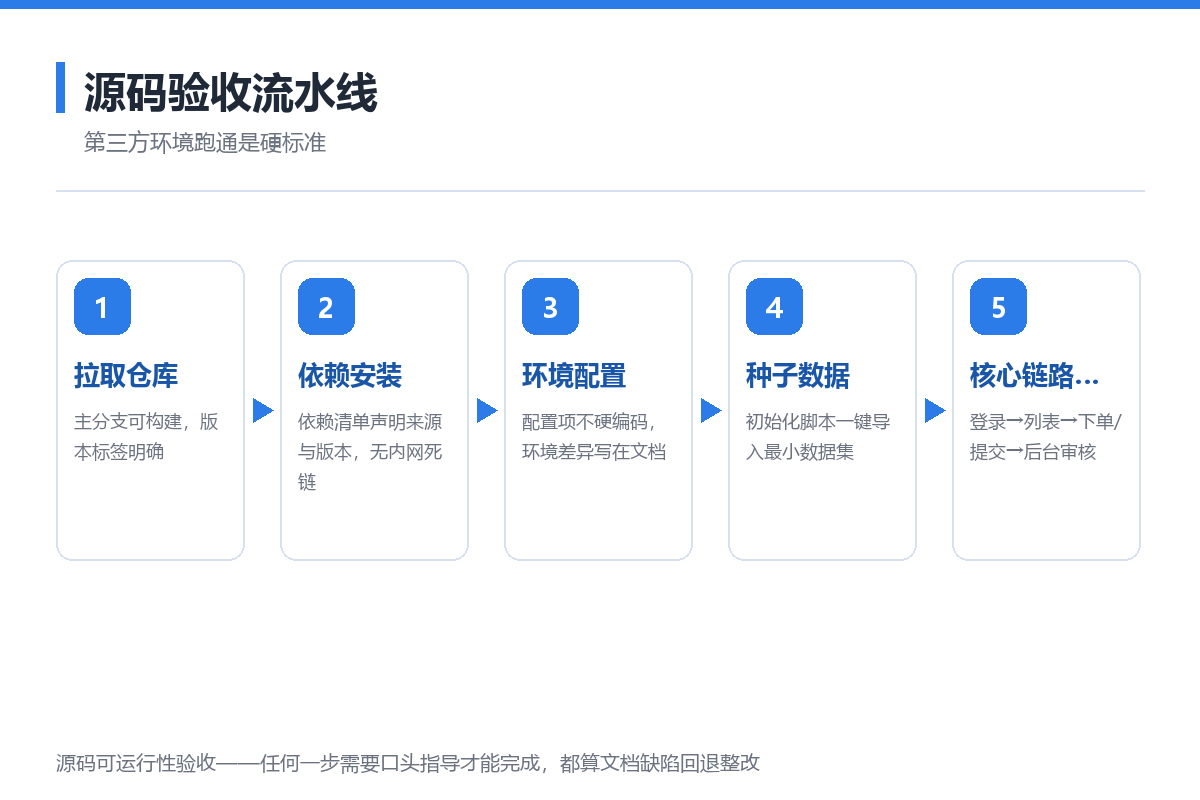

图 5:源码可运行性验收的六步流水线

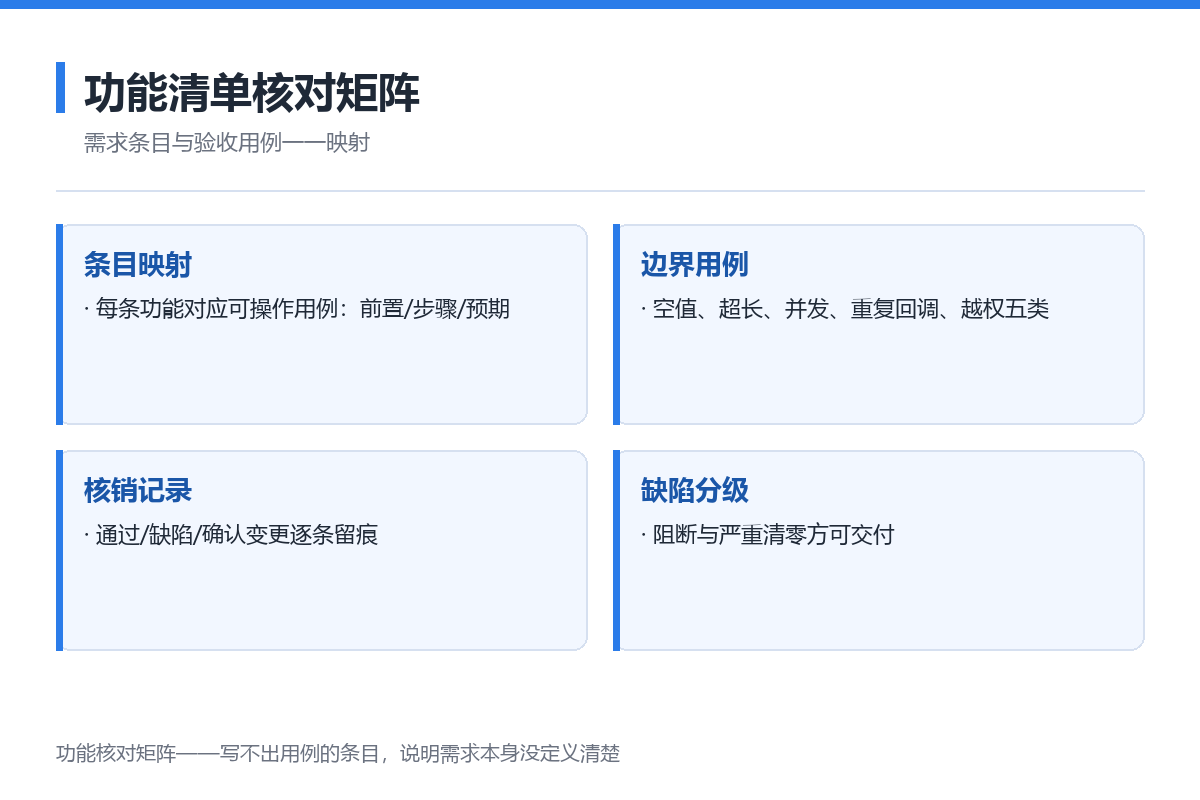

图 6:功能清单核对矩阵的四层结构
功能验收最容易失控的原因是「约的时候是清单、验的时候凭感觉」。工程化做法是建立核对矩阵:
矩阵在开发启动前建好,验收时只是执行——这是把扯皮前置成清单的最便宜时机。

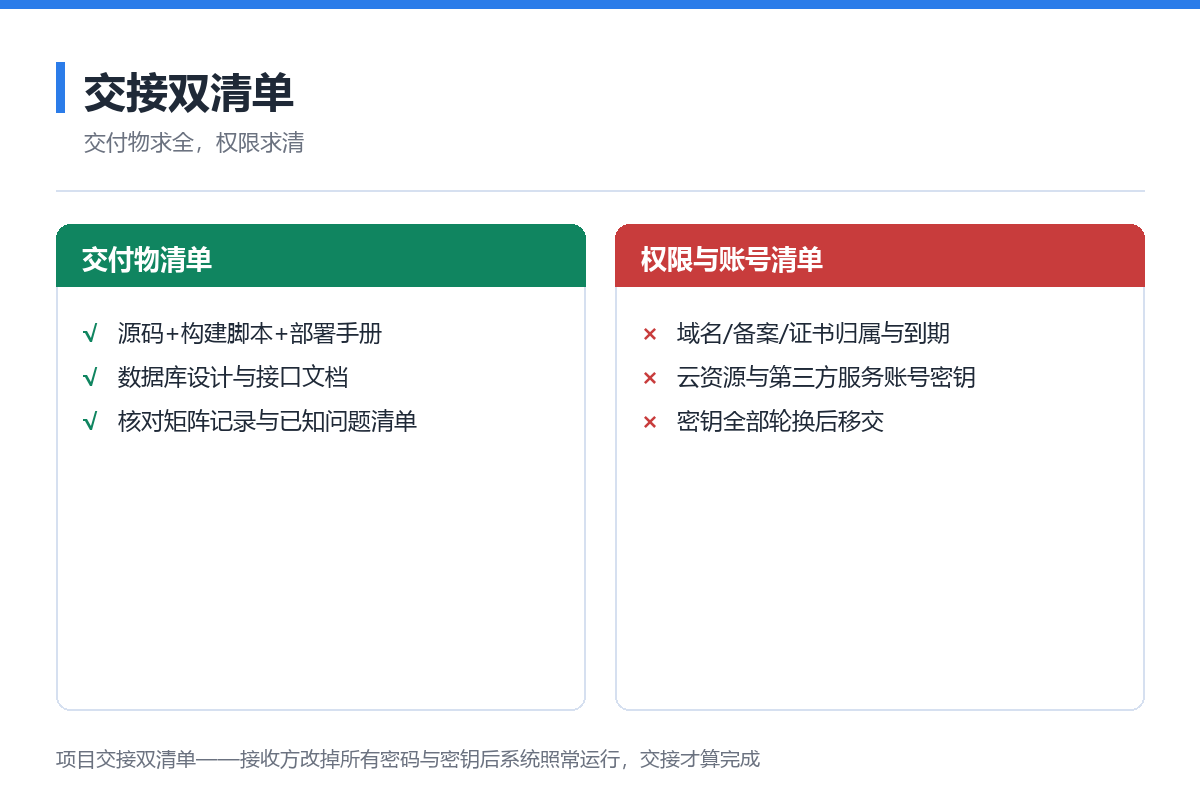

图 7:项目交接的交付物清单与权限账号清单
交付物清单:
权限与账号清单:
交接做得干净,接收方才有「换服务商也不怕」的底气;反过来,交接清单缺项的项目,每多运营一年,迁移成本就高一截。
定制项目的交付质量,靠的不是信任而是三份工程清单:源码在第三方环境可跑通的验收路径、需求条目到验收用例的核对矩阵、交付物与权限账号的双清单交接。三份清单都在签约阶段写进合同附件,验收阶段的争议会少一个量级——工程上的投入很小,收益是整个合作周期的。
