社区首页 >专栏 >从 40 分钟到 5 分钟:我用 WorkBuddy 把三份零散记录汇总成一份能直接上会的团队周报

从 40 分钟到 5 分钟:我用 WorkBuddy 把三份零散记录汇总成一份能直接上会的团队周报

原创
作者头像
用户11136834
发布于 2026-09-30 17:22:54
发布于 2026-09-30 17:22:54
461
举报

从 40 分钟到 5 分钟:我用 WorkBuddy 把三份零散记录汇总成一份能直接上会的团队周报

征文投稿方向:项目管理/通用办公。案例为真实操作记录,材料已脱敏(公司名以"客户A公司/客户B公司"代称,人名以角色代称)。

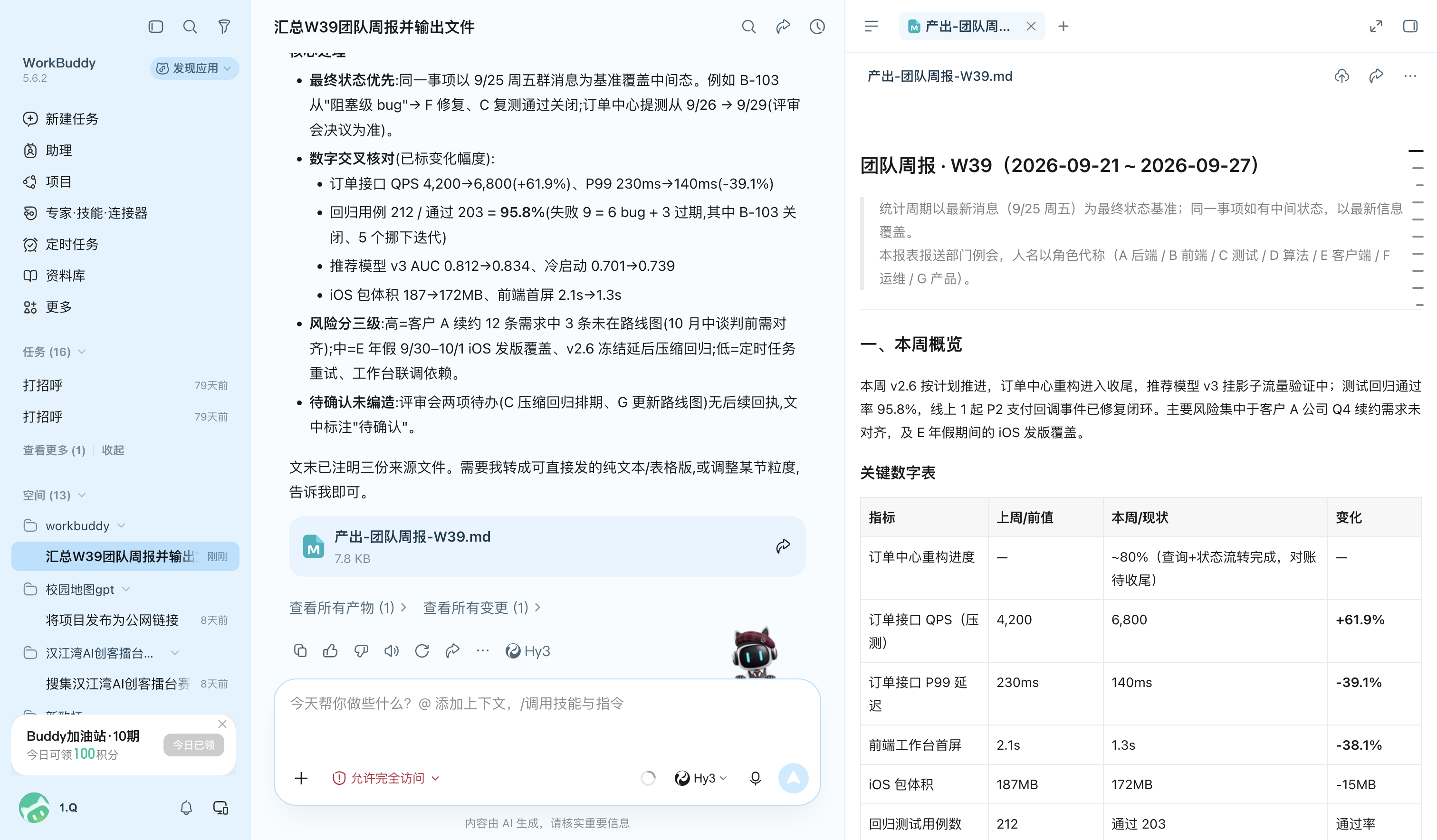

图1:WorkBuddy 任务输入框,已填入周报汇总指令
图1:WorkBuddy 任务输入框,已填入周报汇总指令

一、背景:每周五的"周报半小时"

我负责一个 8 人的产品研发团队,每周五 17:00 收各线的周报素材,当晚汇总成团队周报,周一报送部门例会。

素材历来散在三处:

  1. 各线零散进展记录——七个人七种格式:有人列表、有人大段文字、有人直接贴告警台账表格,还有口头汇报让别人代记的;
  2. 周三迭代评审会纪要——含决议和带责任人的待办表;
  3. 周五工作群消息摘录——按时间线原样摘录,混着风险预警、任务催办和临时插进来的信息。

手工汇总平均 40 分钟,且有两个反复出现的痛点:一是信息交叉更新容易漏——比如某条 bug 在进展记录里还是"阻塞级",群消息里其实已经"修复关闭"了,漏看就会把过期状态写进周报;二是风险信息被淹没在流水账里,而报送时部门最想看的恰恰是这块。

这周我决定用 WorkBuddy 把这件事跑一遍。

二、WorkBuddy 配置

这次没有做复杂配置,就三步:

  1. 工作区即项目文件夹:把三份材料放进团队的项目文件夹(材料/01-本周各线零散进展记录.md、02-周三迭代评审会纪要.md、03-周五工作群消息摘录.md),WorkBuddy 以该文件夹为工作区,只授权它访问这个目录;
  2. 权限:发起任务时选择"允许完全访问"(任务要读写该文件夹内的文件),不涉及其他目录;
  3. 不选专家、直接对话:这属于一次性结构化汇总任务,默认助手足够——后来证明,这类任务的关键不在"专家",而在指令本身。

核心 Prompt(全文见文末附录,可直接复用),六条要求里最值钱的是这两条:

  • 交叉更新规则前置:三份材料记录时间有先后,同一事项以最新信息为准,写最终状态而不是中间状态——直接命中"bug 状态漏更新"的痛点;
  • 风险分级出动作:风险单独成节,按高/中/低标注,每条写清影响和建议动作。

三、操作过程

第一步:发送指令。 把指令发给 WorkBuddy(见图 1)。它先逐份读取三份材料,然后一次性输出周报并写入 产出-团队周报-W39.md,全程约 2 分钟。

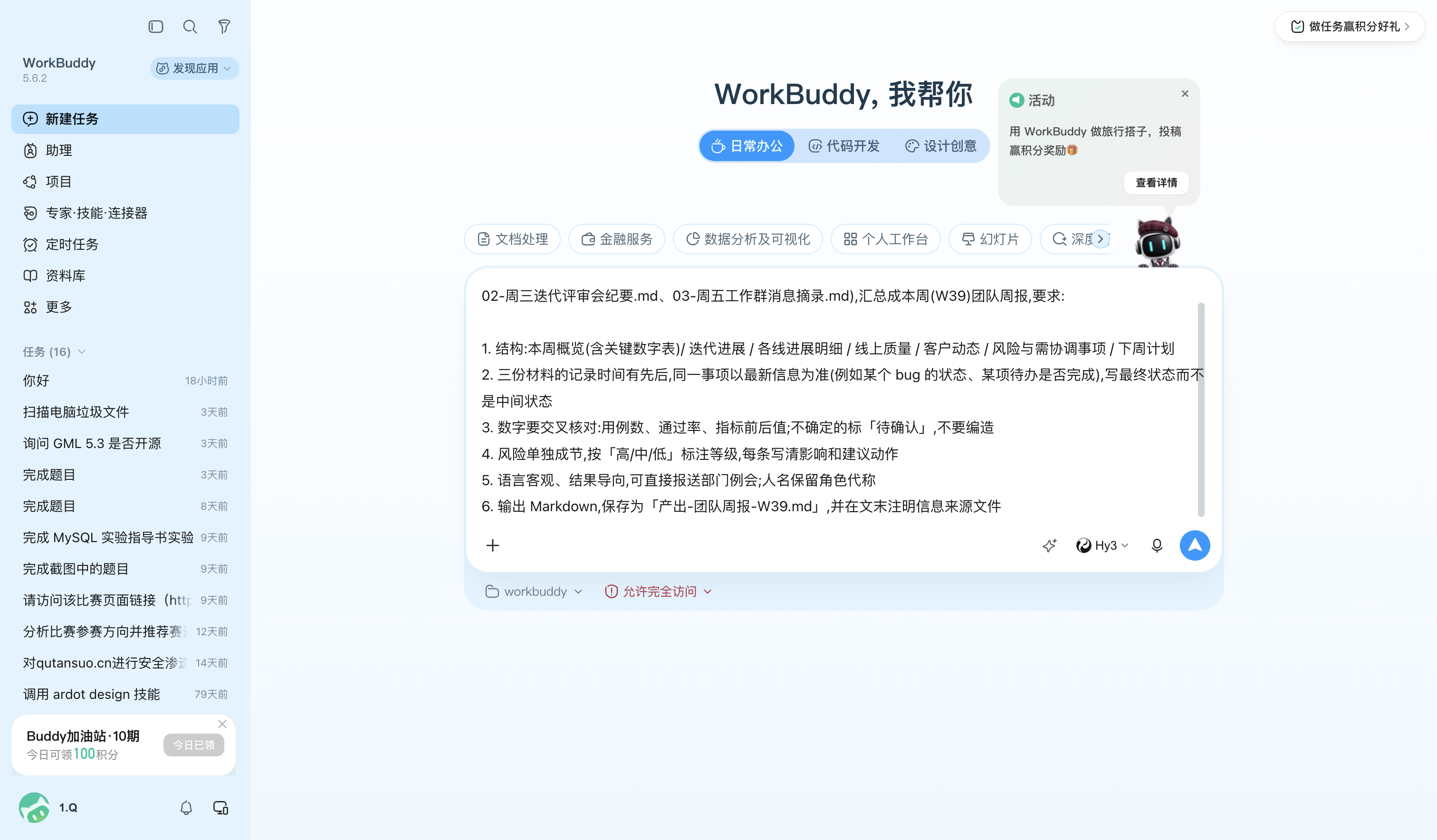

图2:任务执行完成,右侧同步预览生成的周报文档
图2:任务执行完成,右侧同步预览生成的周报文档

第二步:人工复核(这步不能省)。 我重点核了三处:

  • B-103 bug 的状态——这是我最担心的交叉更新点。结果它写对了:"B-103(支付回调超时,原阻塞级):F 已于 9/24 修复,C 9/25 复测通过,可关闭",用的是群消息里的最新状态,而不是进展记录里的"阻塞级"过期状态;
  • 数字交叉:212 个用例、通过率 95.8%、AUC 0.812→0.834、QPS 4,200→6,800 等关键数字与原始台账一致;
  • 冲突信息裁决:A 在 9/24 的随手记里写"周三前提测",而周三评审会决议是"9/29 提测"——它在周报里写了 9/29,并注明"以评审会决议为准"。这是人手工汇总时都容易含糊过去的地方。

还有一个超出预期的细节:评审会 4 项待办里有 2 项(压缩回归排期、更新路线图)在三份材料里都没有后续交付回执,它没有替我脑补"已完成",而是如实标注"待确认"——汇总工具不编造,这点比快更重要。

第三步:追加调整指令。 第一版内容全部可用,我只做了两处格式调整,追加了一条 128 字的指令:

代码语言:markdown
复制
周报整体可用,做两处调整后保存覆盖原文件:
1. 「下周计划」由列表改为表格(列:事项 / 责任人 / 时间),与评审会纪要待办表的格式一致;
2. E 的年假在材料原文是「下周三、四」,不要展开推算具体日期,
   改为「下周三、四(具体日期待 E 确认)」。

35 秒后修订版覆盖保存。第二处调整值得说一句:第一版把"下周三、四"推算成了具体日期,而材料里并没有这个信息——工具偶尔会"好心"补全,凡是你没提供的事实,都值得在复核时多看一眼,让它退回"原文+待确认"是最稳的写法。

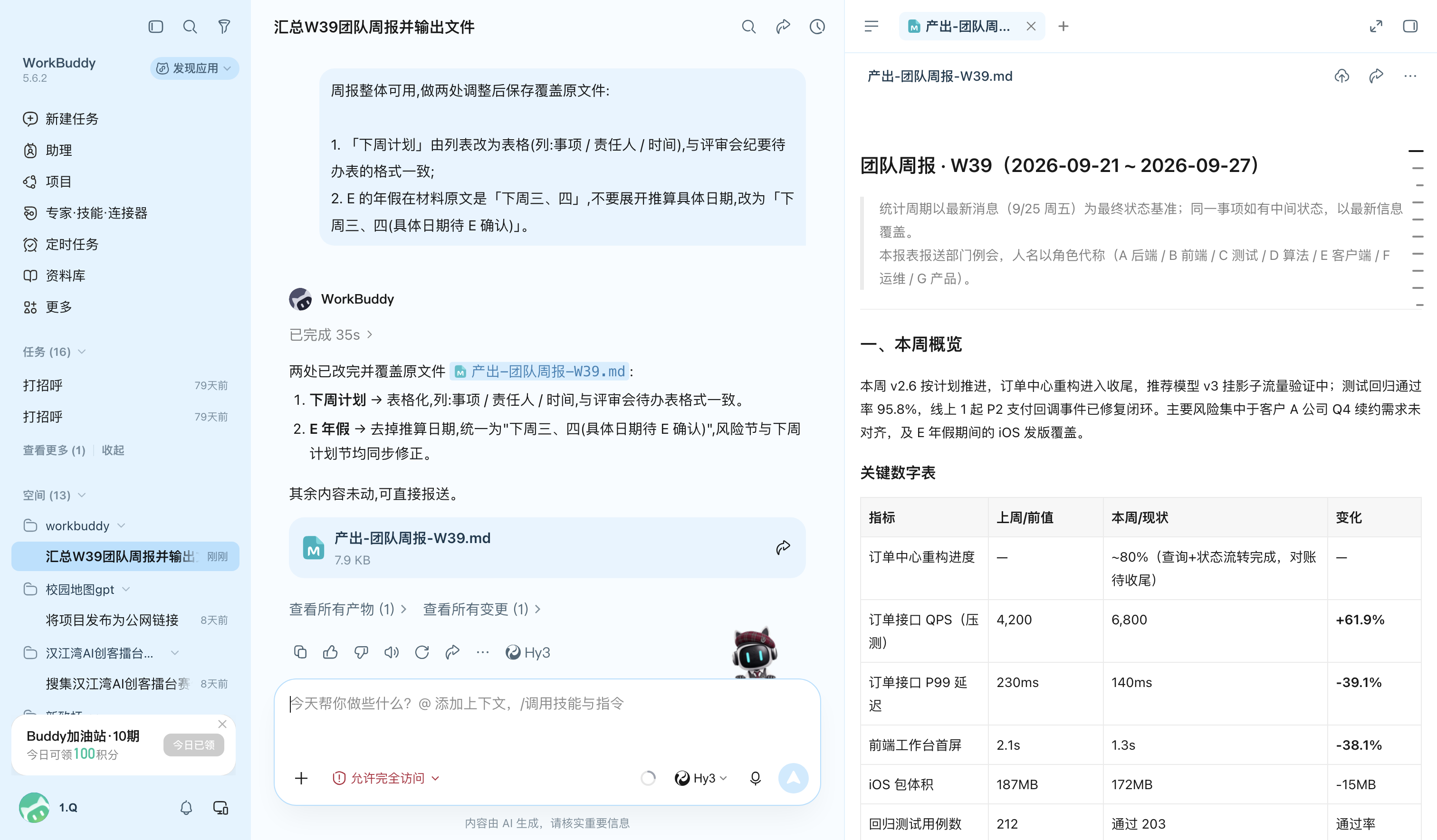

图3:追加调整指令,WorkBuddy 完成修订
图3:追加调整指令,WorkBuddy 完成修订

四、产出物

最终周报约 1,900 字,七个板块,结构即 Prompt 约定的:本周概览(含关键数字表)/ 迭代进展 / 各线进展明细 / 线上质量 / 客户动态 / 风险与需协调事项 / 下周计划。节选两段感受一下:

关键数字表(节选) | 指标 | 前值 | 本周 | 变化 | |---|---|---|---| | 订单接口 QPS(压测) | 4,200 | 6,800 | +61.9% | | 订单接口 P99 延迟 | 230ms | 140ms | -39.1% | | 回归测试用例 | 212 | 通过 203 | 通过率 95.8% | | 推荐模型 v3 AUC | 0.812 | 0.834 | +0.022 |

风险与需协调事项(节选) | 等级 | 事项 | 影响 | 建议动作 | |---|---|---|---| | 高 | 客户A公司 Q4 续约——12 条需求中 3 条未在路线图,10 月中谈判前未对齐 | 可能临时插队冲击 v2.7 排期,或影响续约 | 周一拉会对齐优先级;提前准备续约谈判材料 | | 中 | E 年假期间 iOS 发版覆盖 | 发版撞期无人提审将延误 | B 可顶替,需提前完成开发者账号授权 |

文末还自动附了信息来源文件清单,三个来源分别标注了记录时间("9/25 群消息作为最终状态基准")——报送时如果部门追问某个数字出处,可以直接回溯。

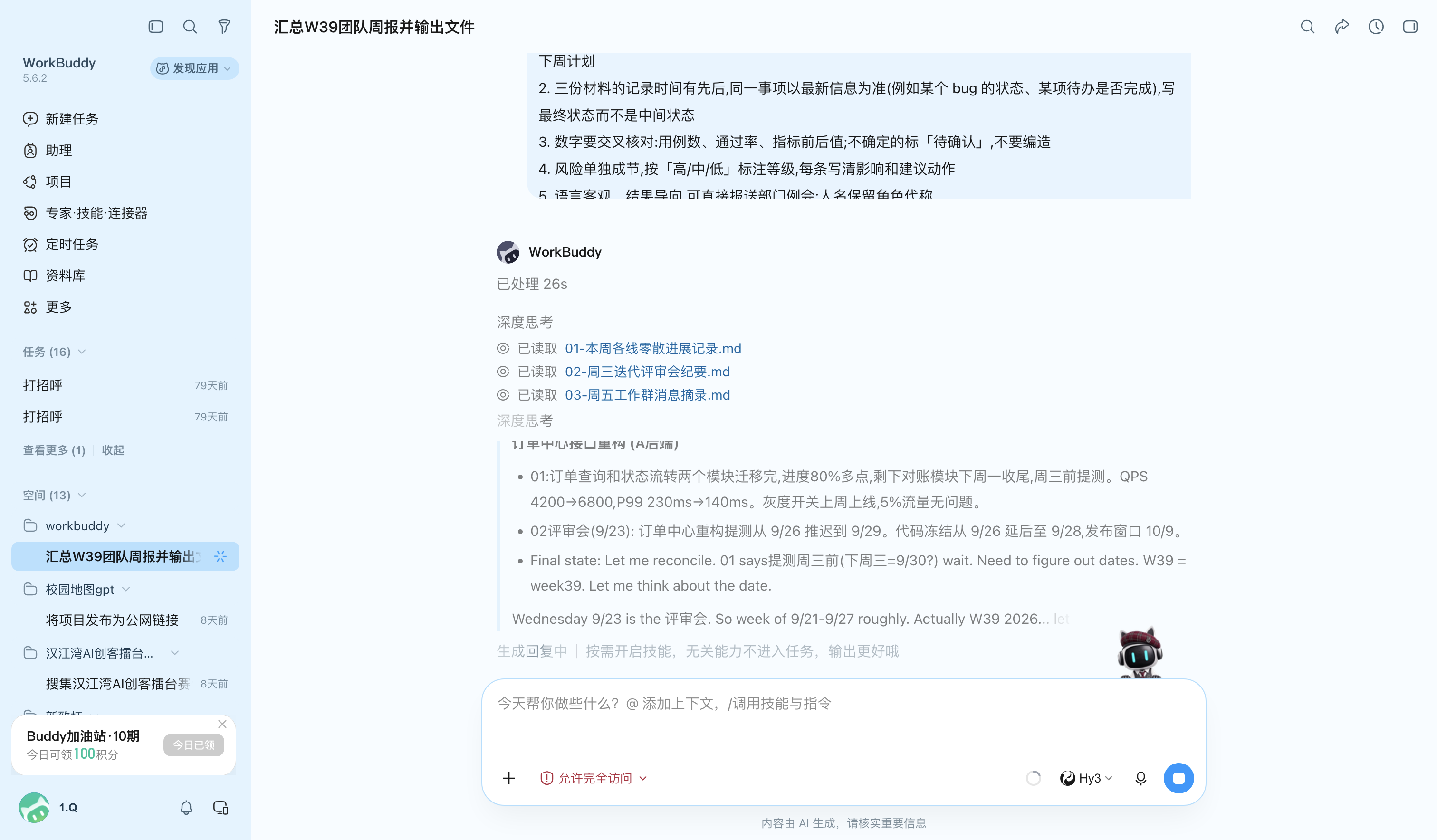

图4:周报文档预览(下图为第一版,修订仅调整"下周计划"格式与一处日期表述)
图4:周报文档预览(下图为第一版,修订仅调整"下周计划"格式与一处日期表述)

五、复盘:Prompt 定质量,复核定成败

  • 效率:40 分钟 → 5 分钟(含复核),周六上午不用再补;
  • 一次到位的原因:交叉更新、风险分级这两个老大难,不是靠"再检查一遍"解决的,而是把规则写进指令(材料时间有先后、以最新为准、风险分三级写出动作)——工具按规则执行,比人肉眼扫三遍更稳;
  • 人工复核聚焦两件事:数字与原始台账是否一致;工具有没有"好心补全"你没提供的事实(如那个推算出来的年假日期);
  • 边界:哪些风险值得上升到部门、续约谈判怎么准备,仍然要人来判断——工具负责"不漏、不乱、快",人负责"准、有判断"。

这套流程同样适用于月报、双周报和跨团队项目周报——材料越杂、来源越多,交叉核对型 Prompt 的价值越大。下一步我打算把这套 Prompt 存成技能/模板,连指令都省掉。

附录:完整 Prompt(可复用)

代码语言:markdown
复制
你是产品研发团队的周报助手。请读取当前目录下「材料」文件夹里的 3 份文件
(01-本周各线零散进展记录.md、02-周三迭代评审会纪要.md、03-周五工作群消息摘录.md),
汇总成本周(W39)团队周报,要求:

1. 结构:本周概览(含关键数字表)/ 迭代进展 / 各线进展明细 / 线上质量 /
   客户动态 / 风险与需协调事项 / 下周计划
2. 三份材料的记录时间有先后,同一事项以最新信息为准(例如某个 bug 的状态、
   某项待办是否完成),写最终状态而不是中间状态
3. 数字要交叉核对:用例数、通过率、指标前后值;不确定的标「待确认」,不要编造
4. 风险单独成节,按「高/中/低」标注等级,每条写清影响和建议动作
5. 语言客观、结果导向,可直接报送部门例会;人名保留角色代称
6. 输出 Markdown,保存为「产出-团队周报-W39.md」,并在文末注明信息来源文件

原创声明:本文系作者授权腾讯云开发者社区发表,未经许可,不得转载。

如有侵权,请联系 cloudcommunity@tencent.com 删除。

目录
  • 从 40 分钟到 5 分钟:我用 WorkBuddy 把三份零散记录汇总成一份能直接上会的团队周报
    • 一、背景:每周五的"周报半小时"
    • 二、WorkBuddy 配置
    • 三、操作过程
    • 四、产出物
    • 五、复盘:Prompt 定质量,复核定成败
    • 附录:完整 Prompt(可复用)
问题归档专栏文章快讯文章归档关键词归档开发者手册归档开发者手册 Section 归档
