使用Excel制作甘特图
简介
甘特图简介:
甘特图(Gantt chart)又称为横道图、条状图(Bar chart)。其通过条状图来显示项目、进度和其他时间相关的系统进展的内在关系随着时间进展的情况。以提出者亨利·劳伦斯·甘特(Henry Laurence Gantt)先生的名字命名。

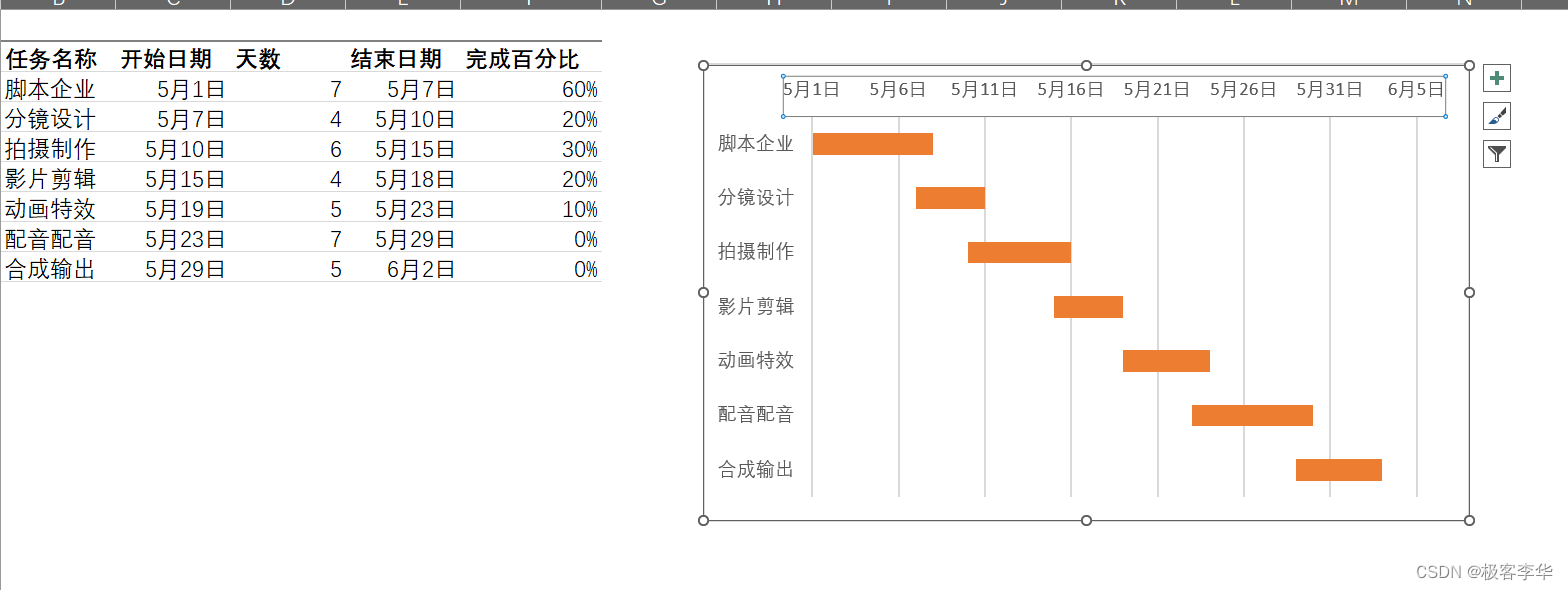

具体演示

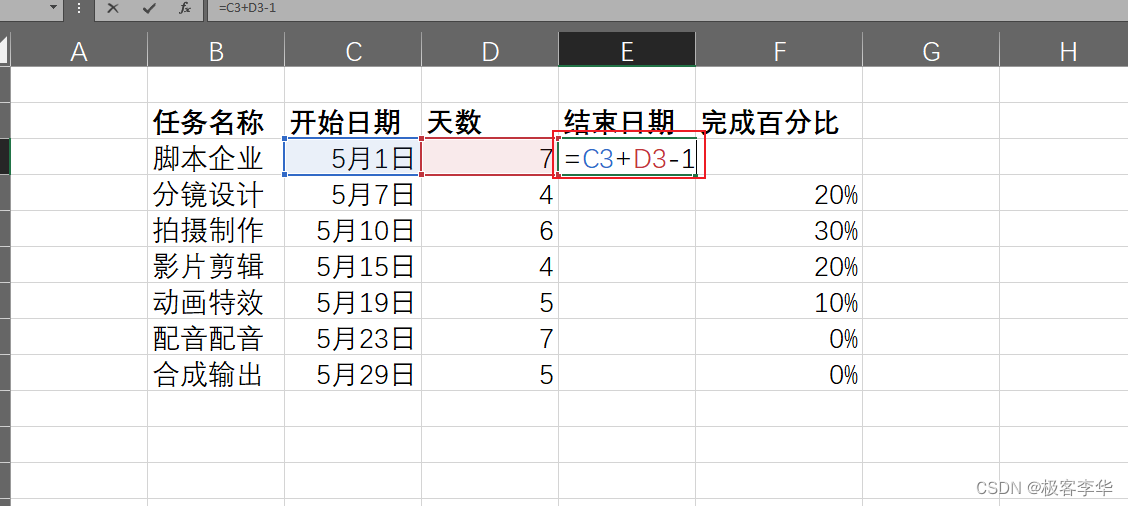

- 然后计算结束日期,输入这个公式,然后就可以获得每项任务的结束日期了。
- 设置其他框线类型
自定义一个框线的类型,具体的效果是这个样子。

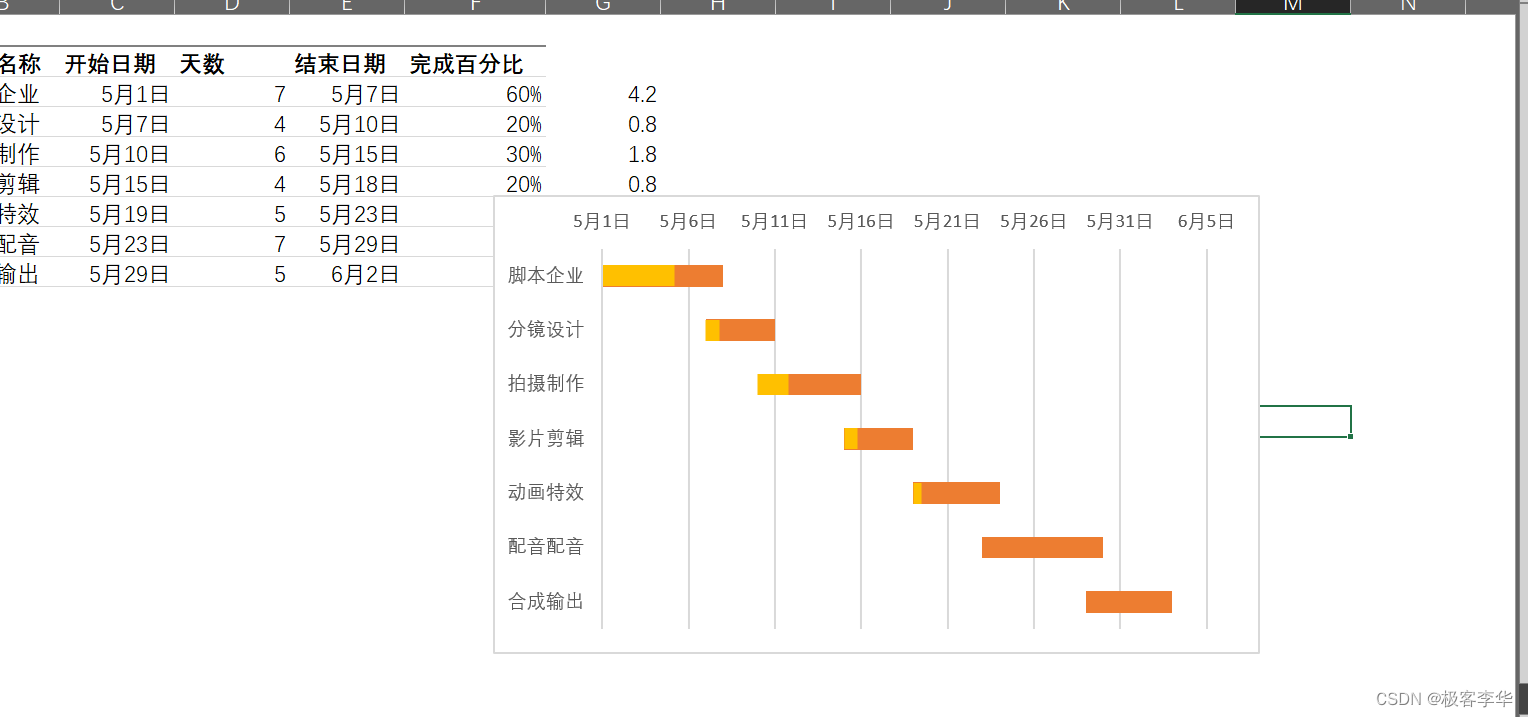

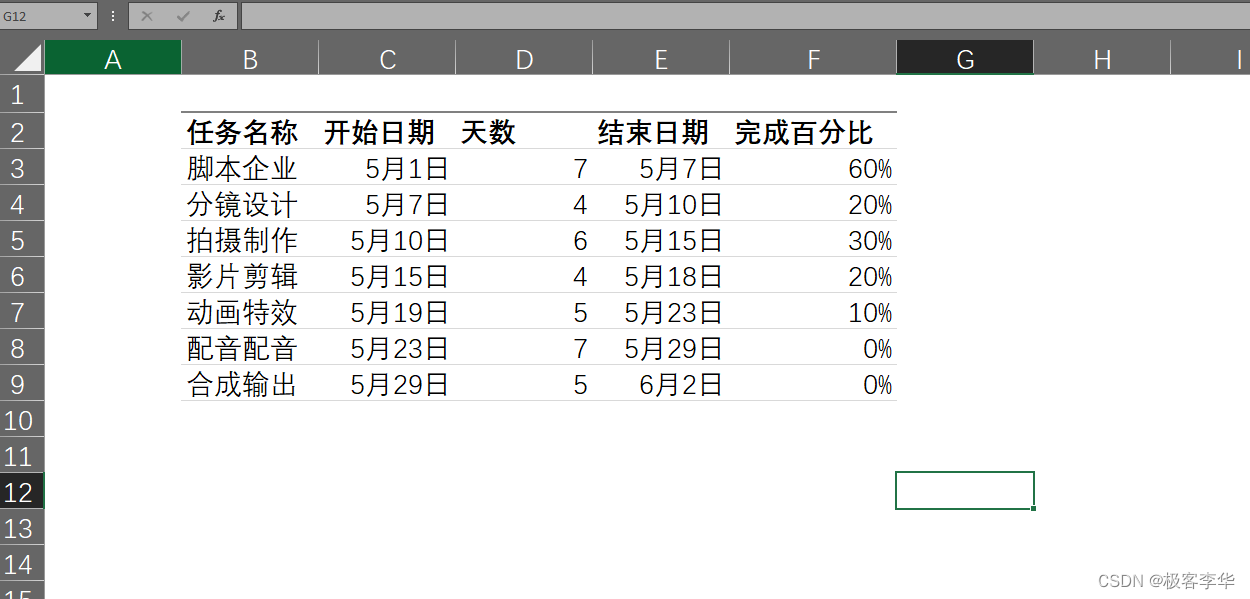

- 导入数据
- 点击选择数据
- 点击添加
- 系列名称这里选择开始日期
- 系列值这里,选择需要的数据
- 同样的方式,把天数这一列加进去
- 点击编辑

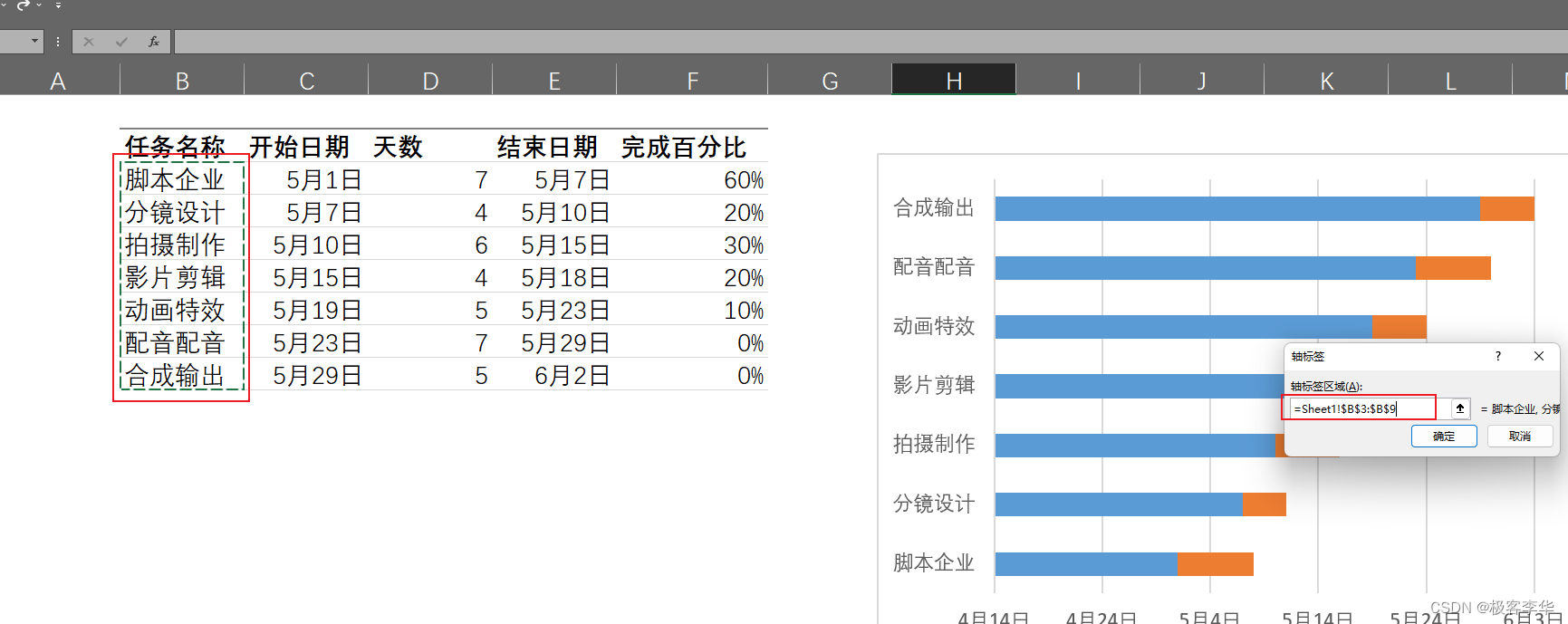

- 修改纵向坐标
- 点击设置数据格式系列
- 点击无填充
-
- 点击左侧
-

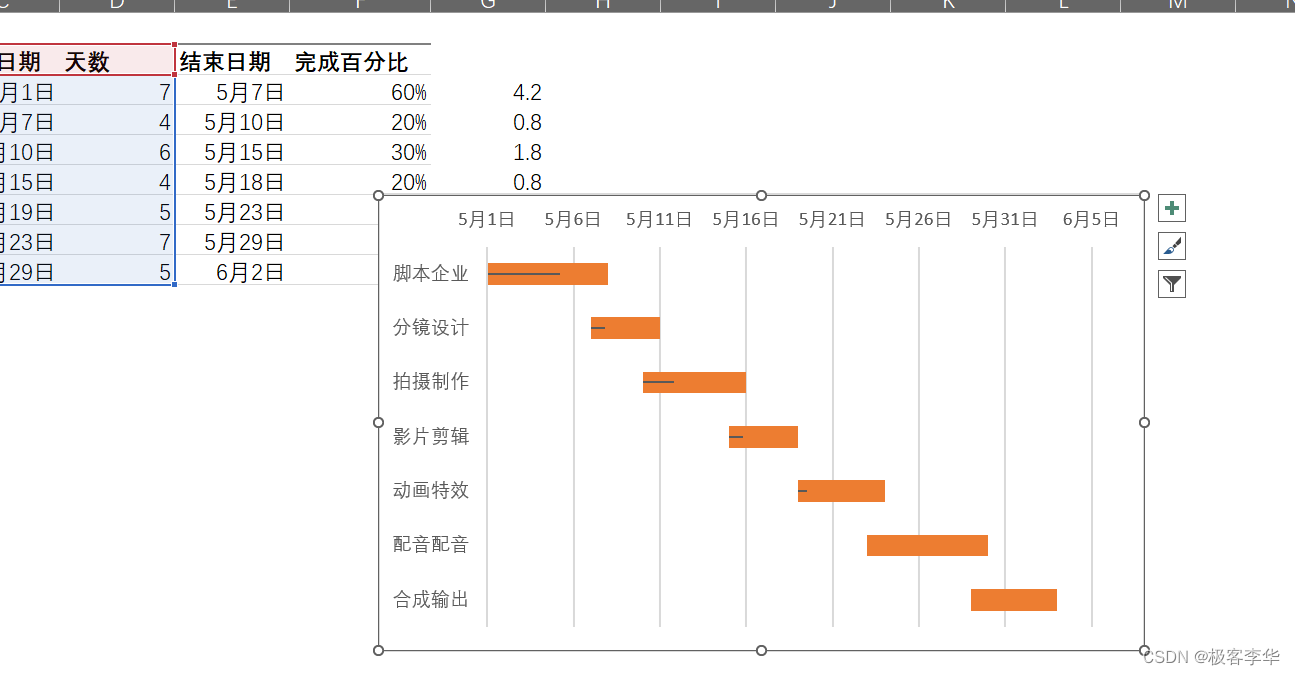

- 点击逆序类别
-
- ctrl + 1 点击第一个日期,进行编辑
-
- 复制常规中的数字
-

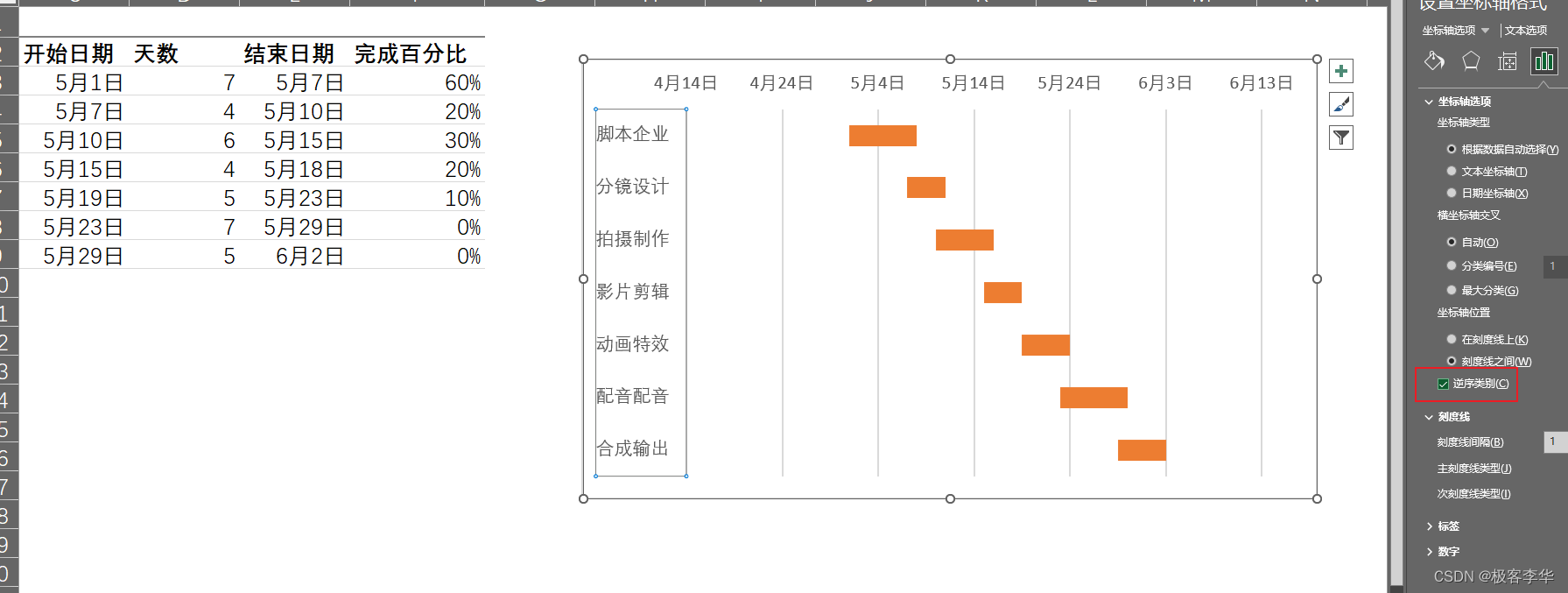

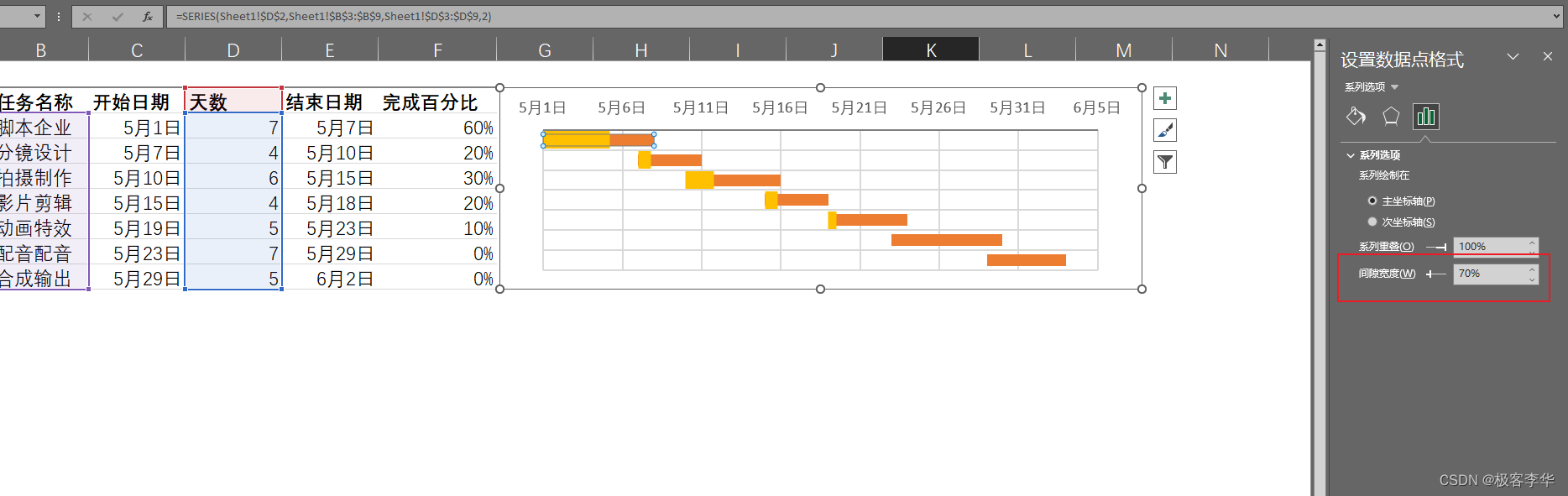

- 设置上方时间的最小值
可以通过这里的单位,来设置格线的间距
-

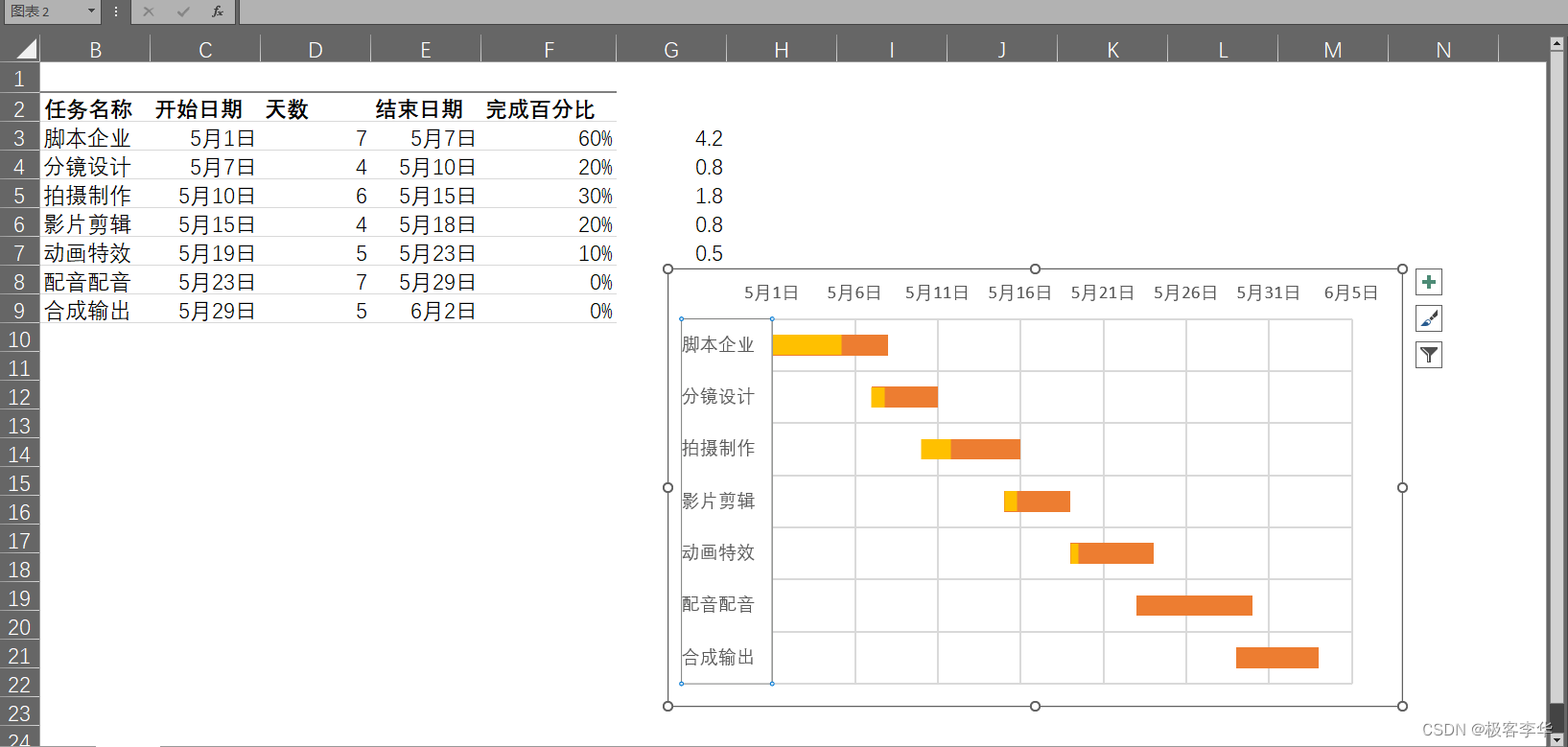

- 制作完成百分比

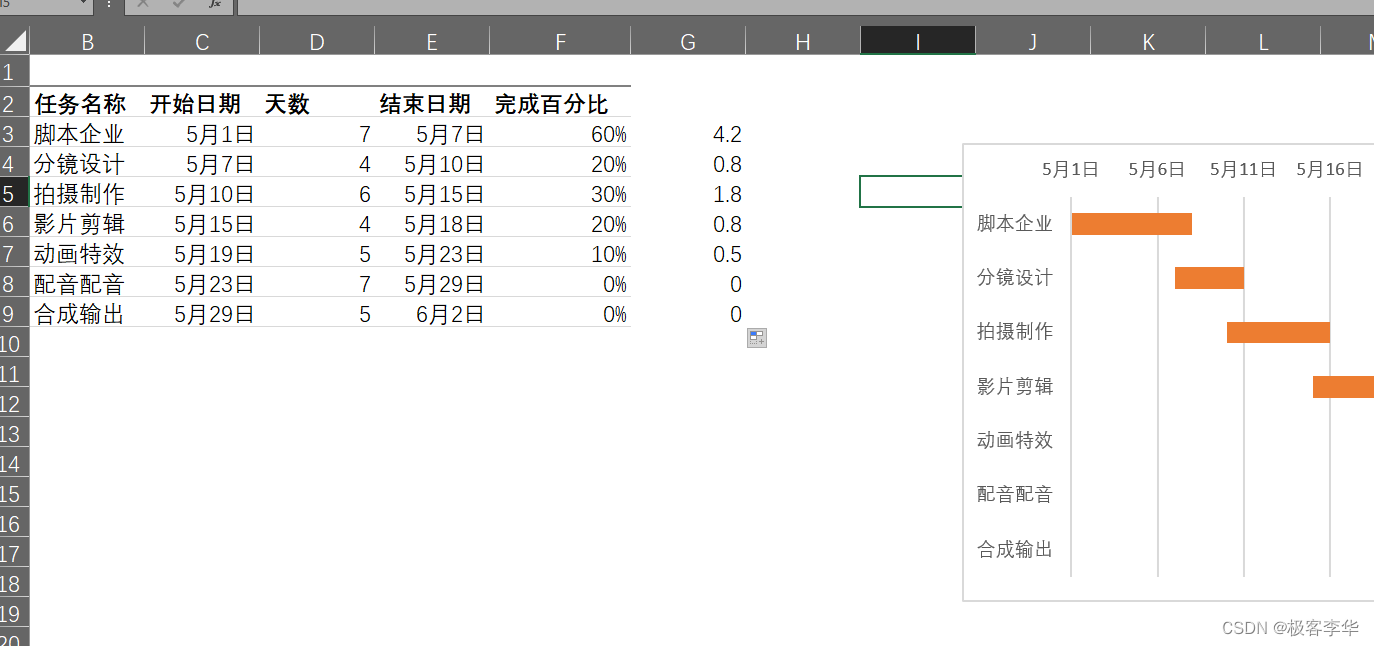

使用简单的公式进行计算,天数*完成百分比
-

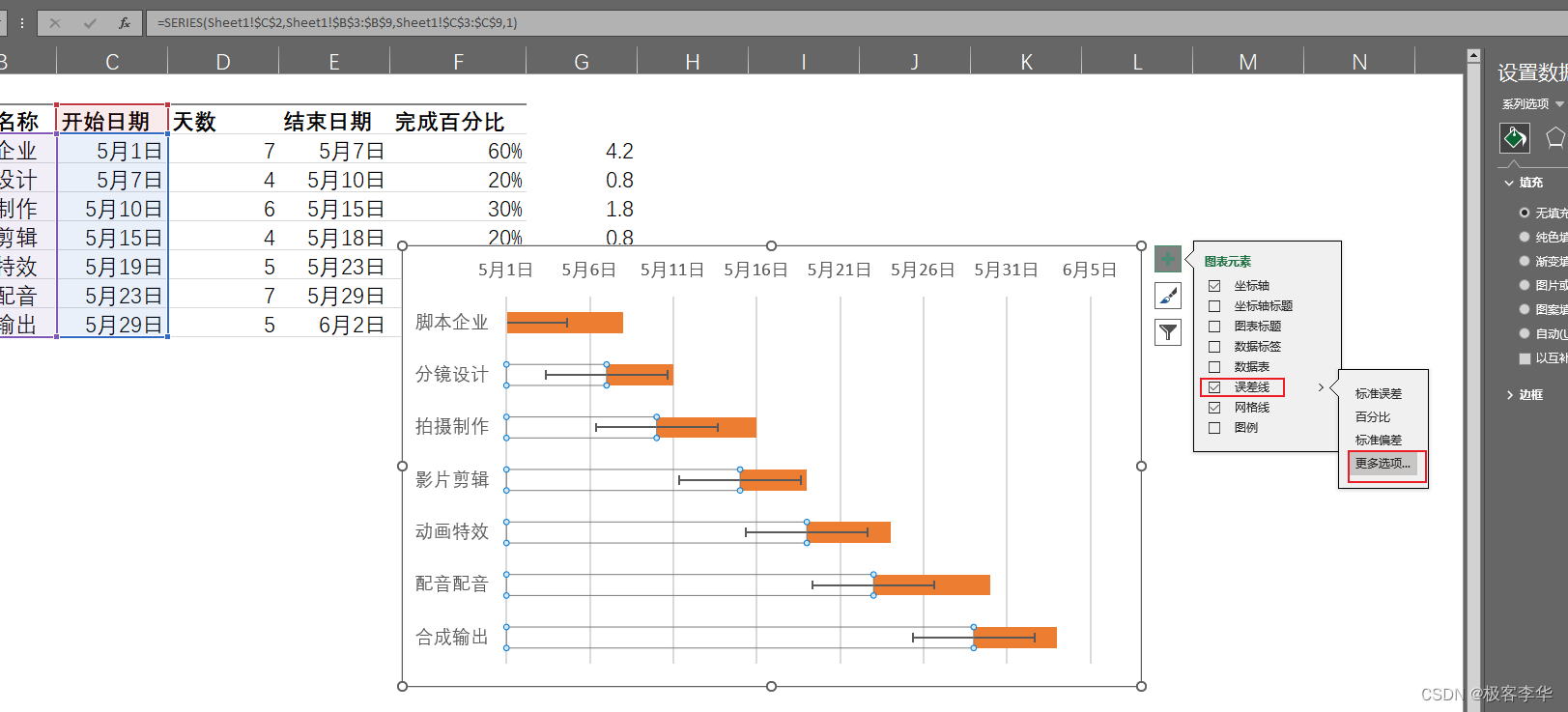

- 制作误差线
点击之前隐藏的格子
-

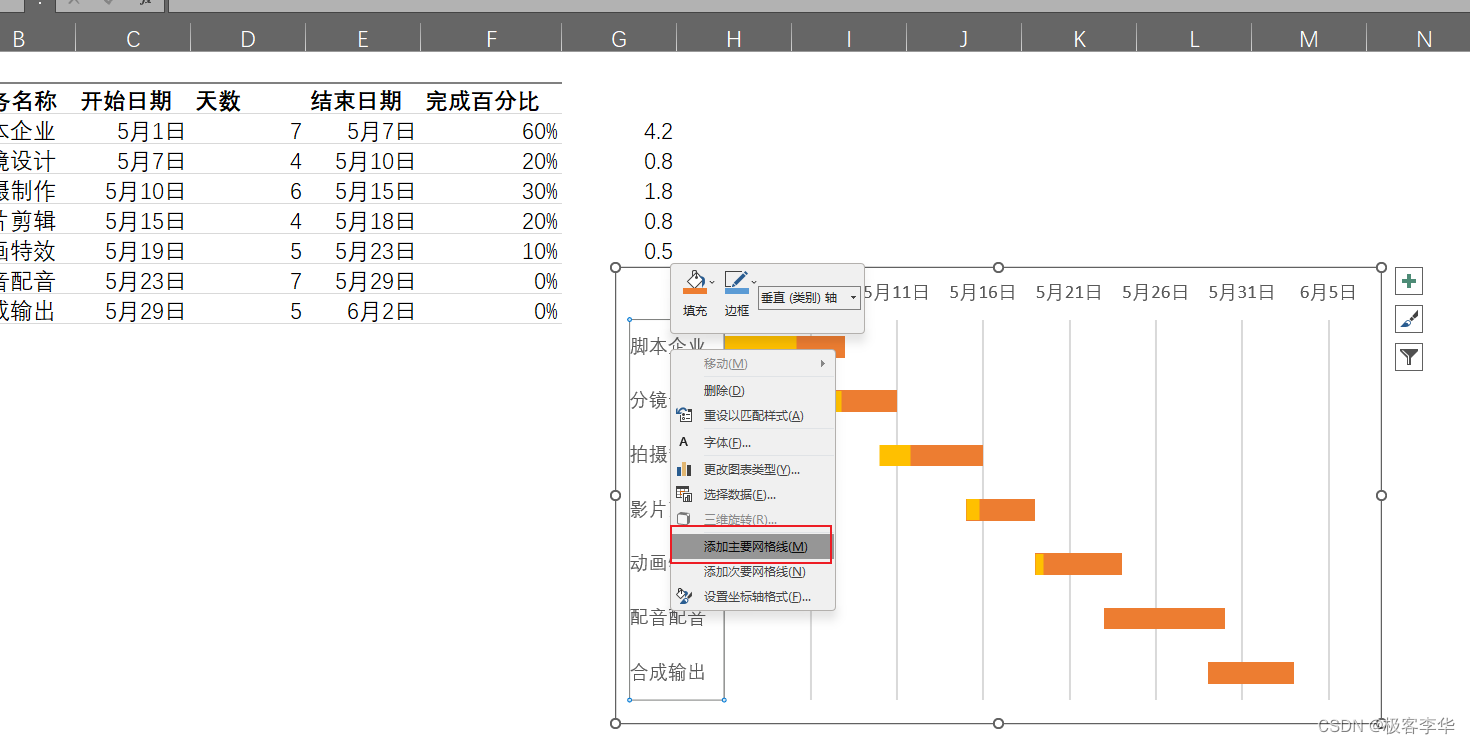

- 设置误差线样式
删掉左边,对其
设置间隙宽度
调整线框高度
